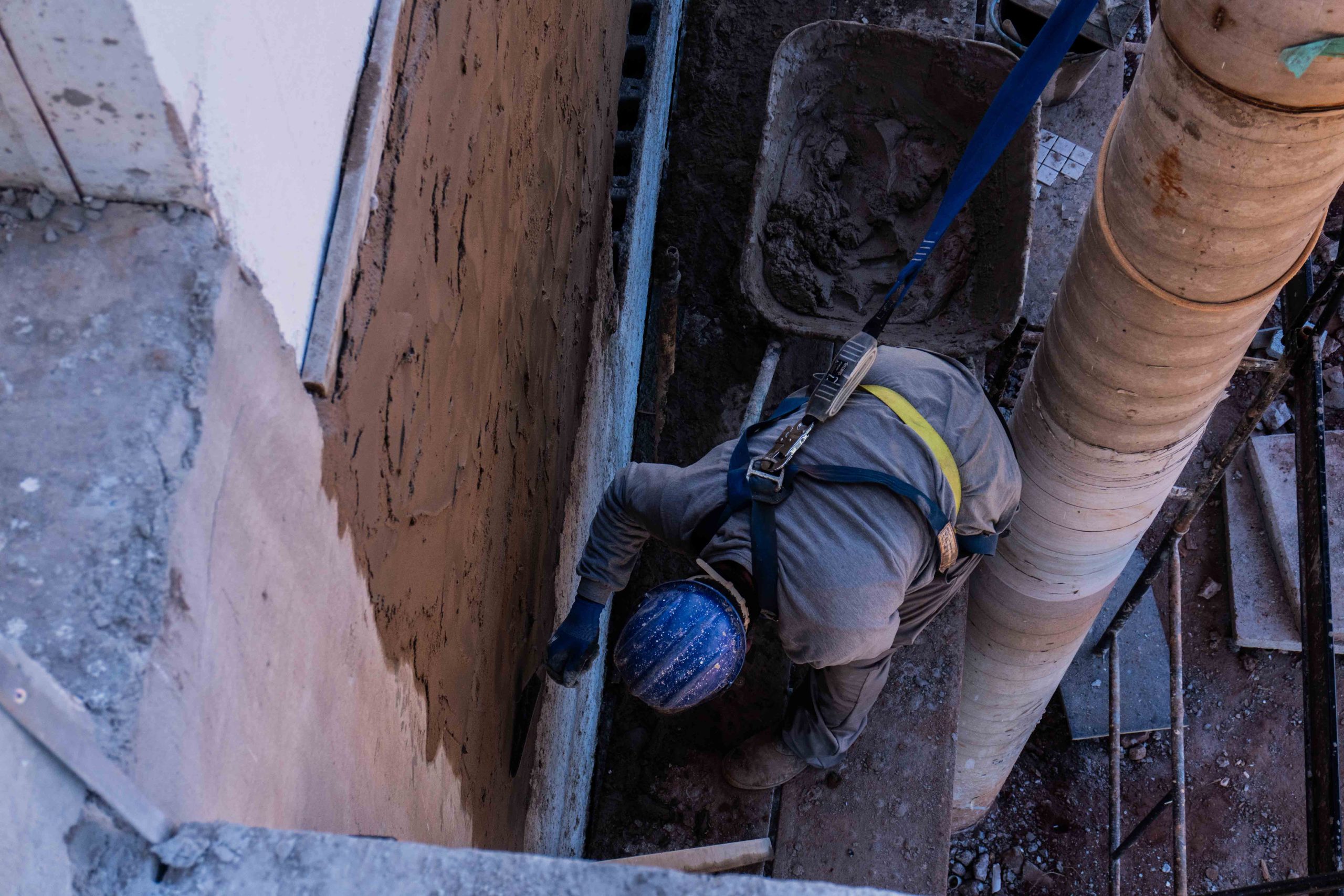

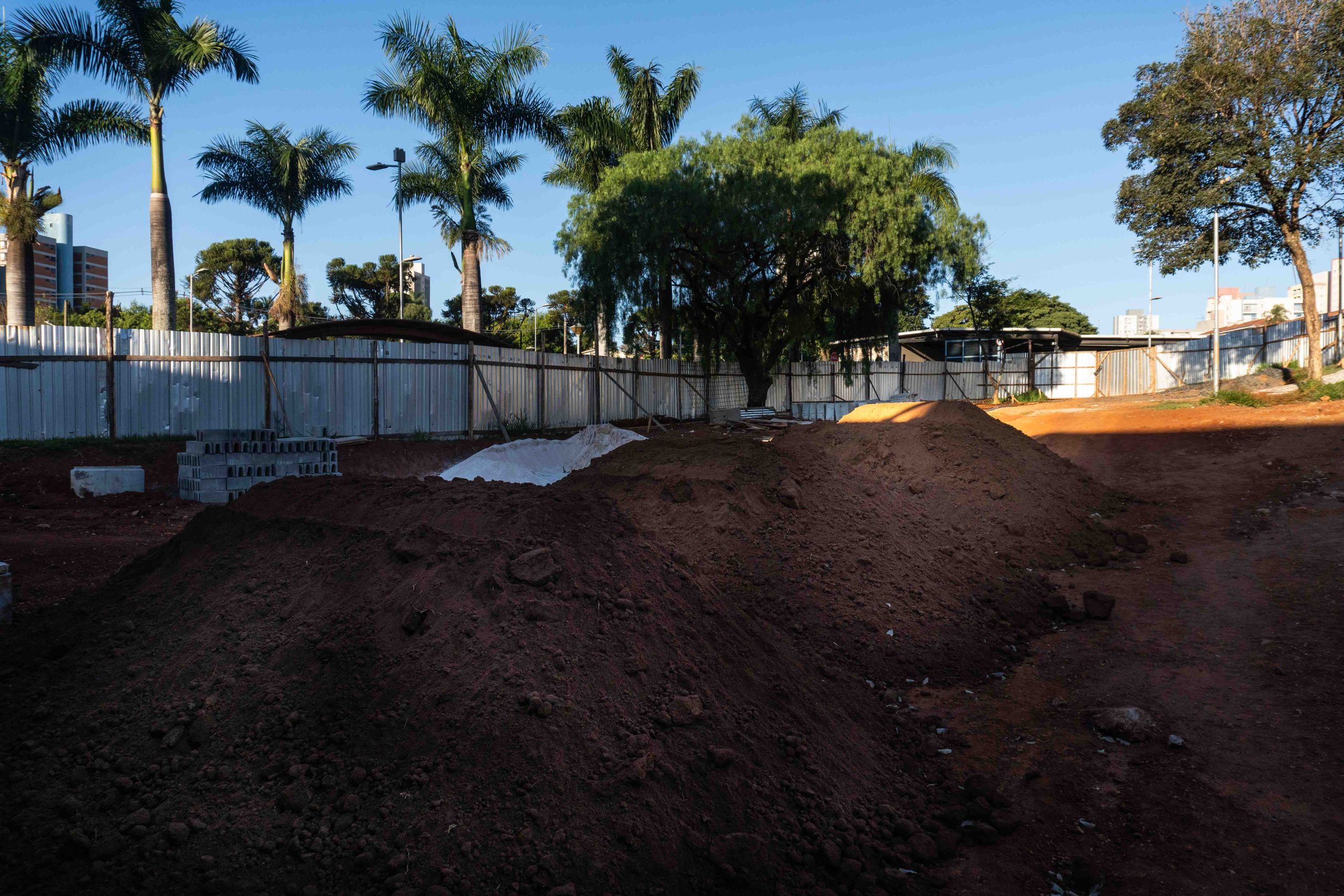

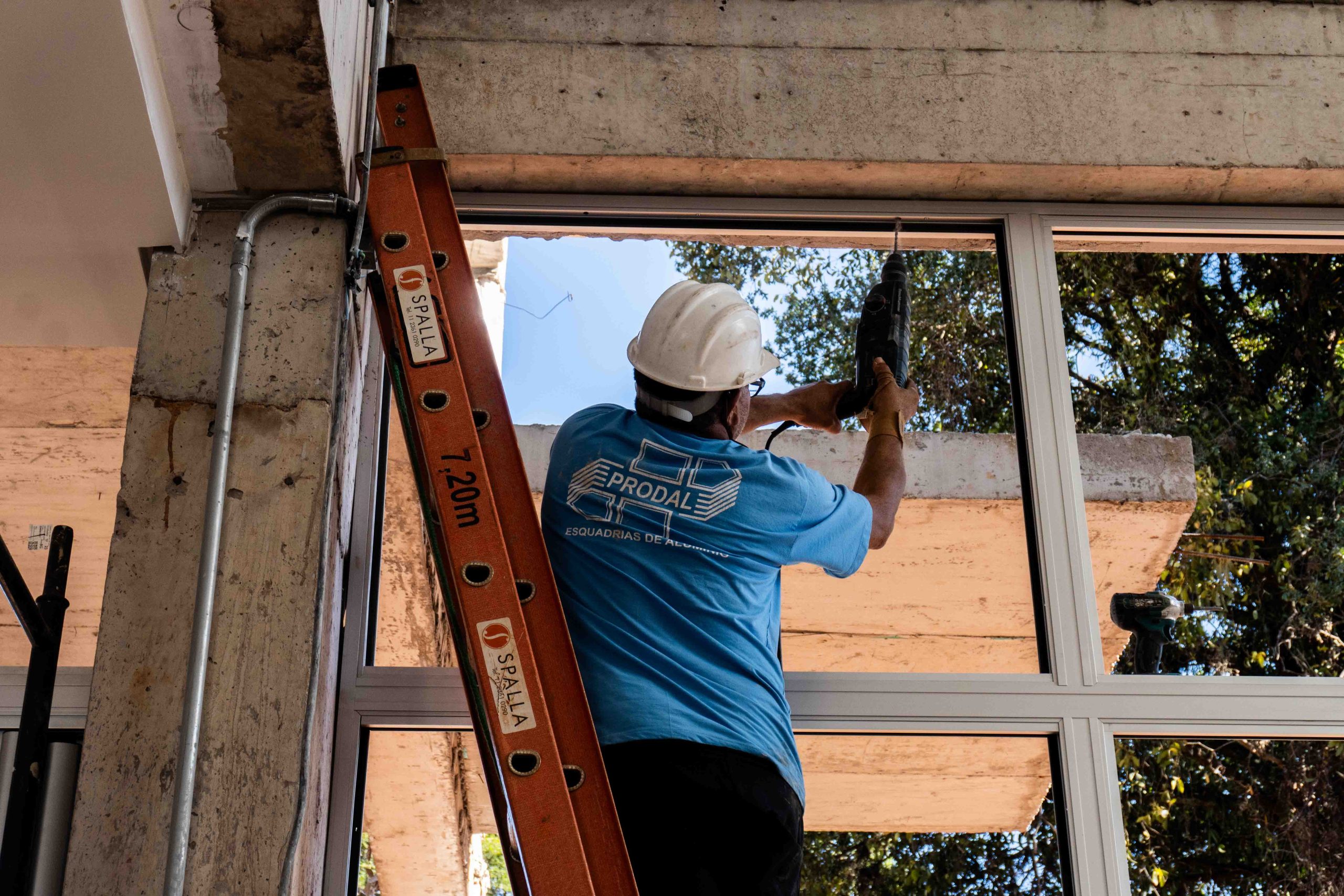

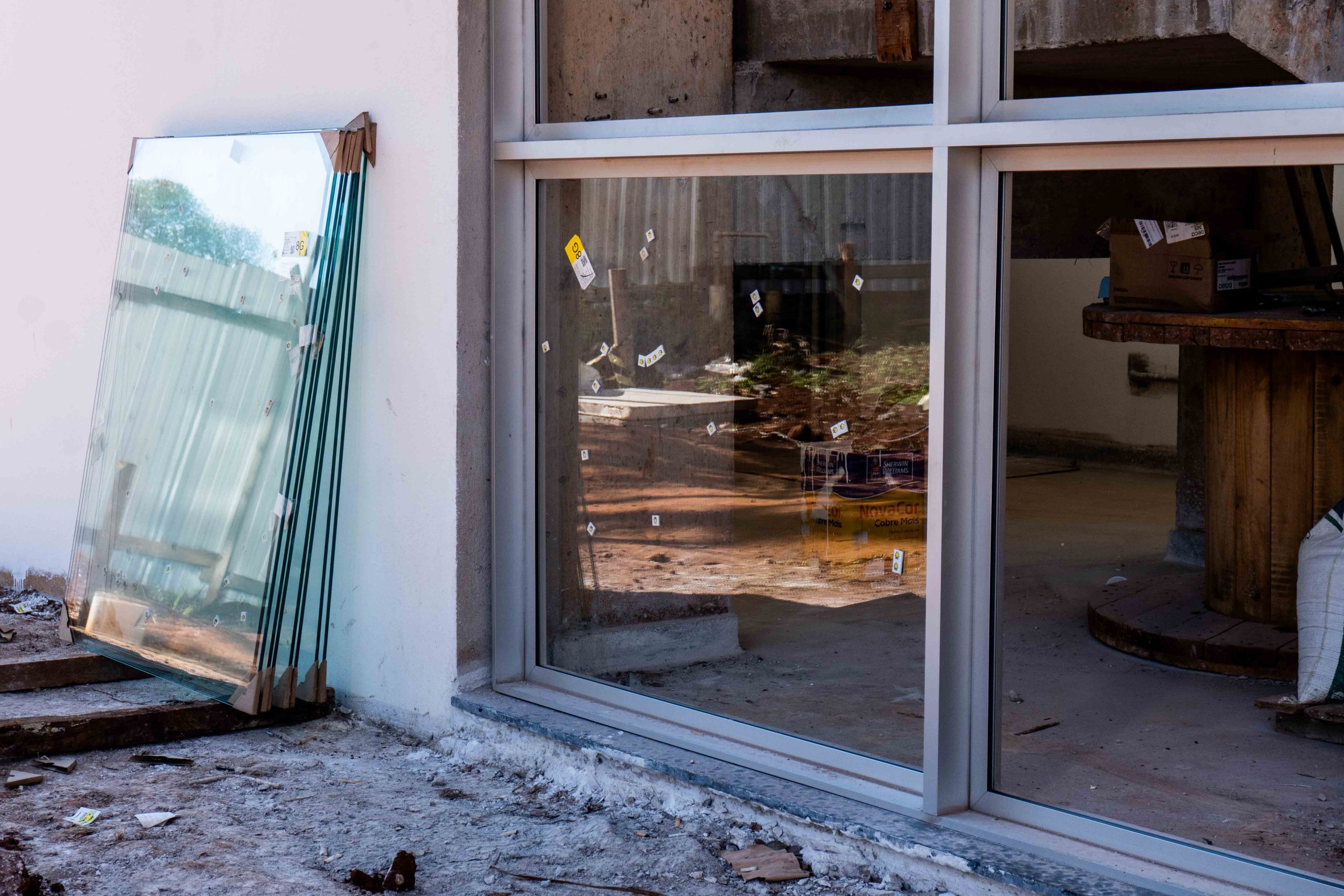

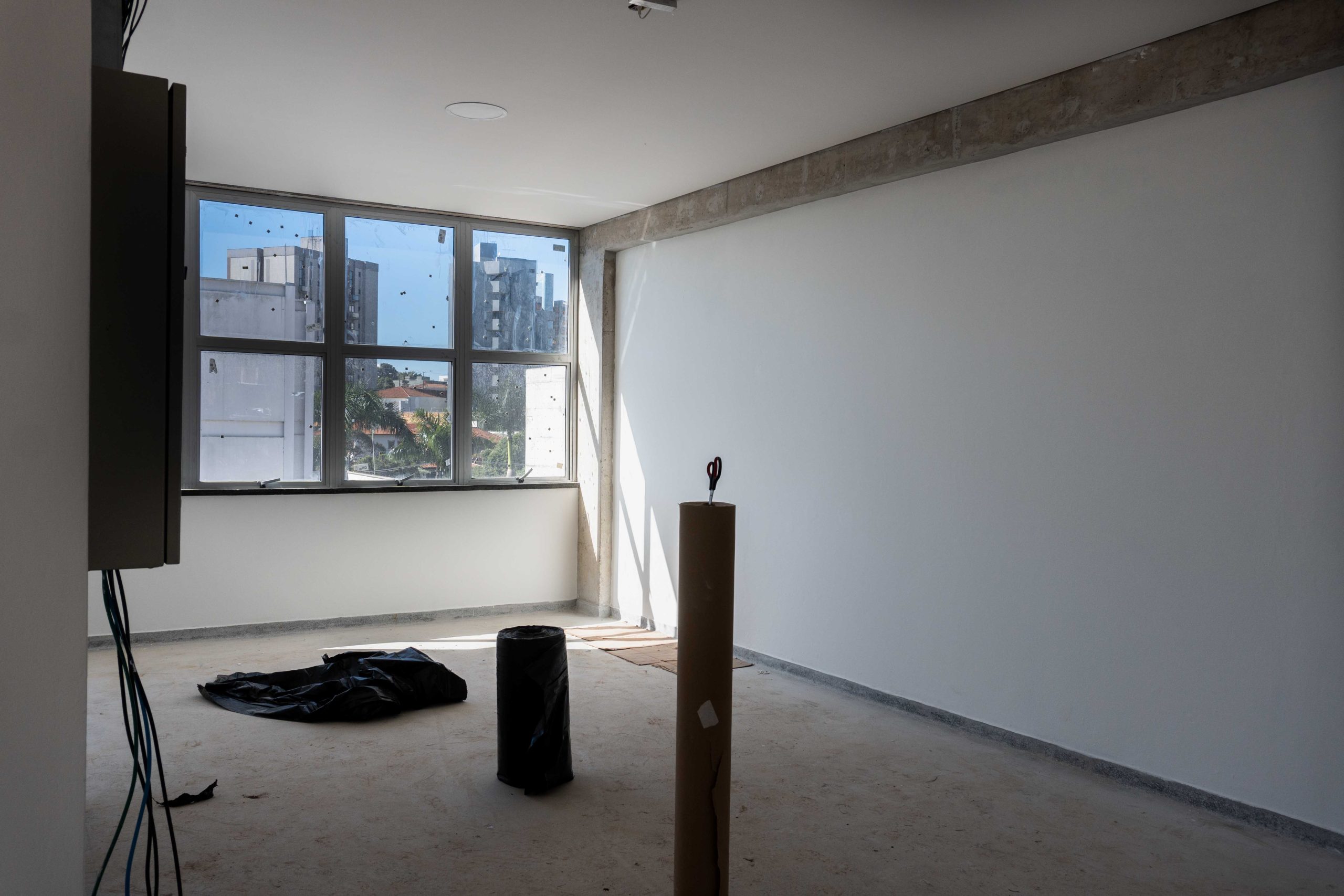

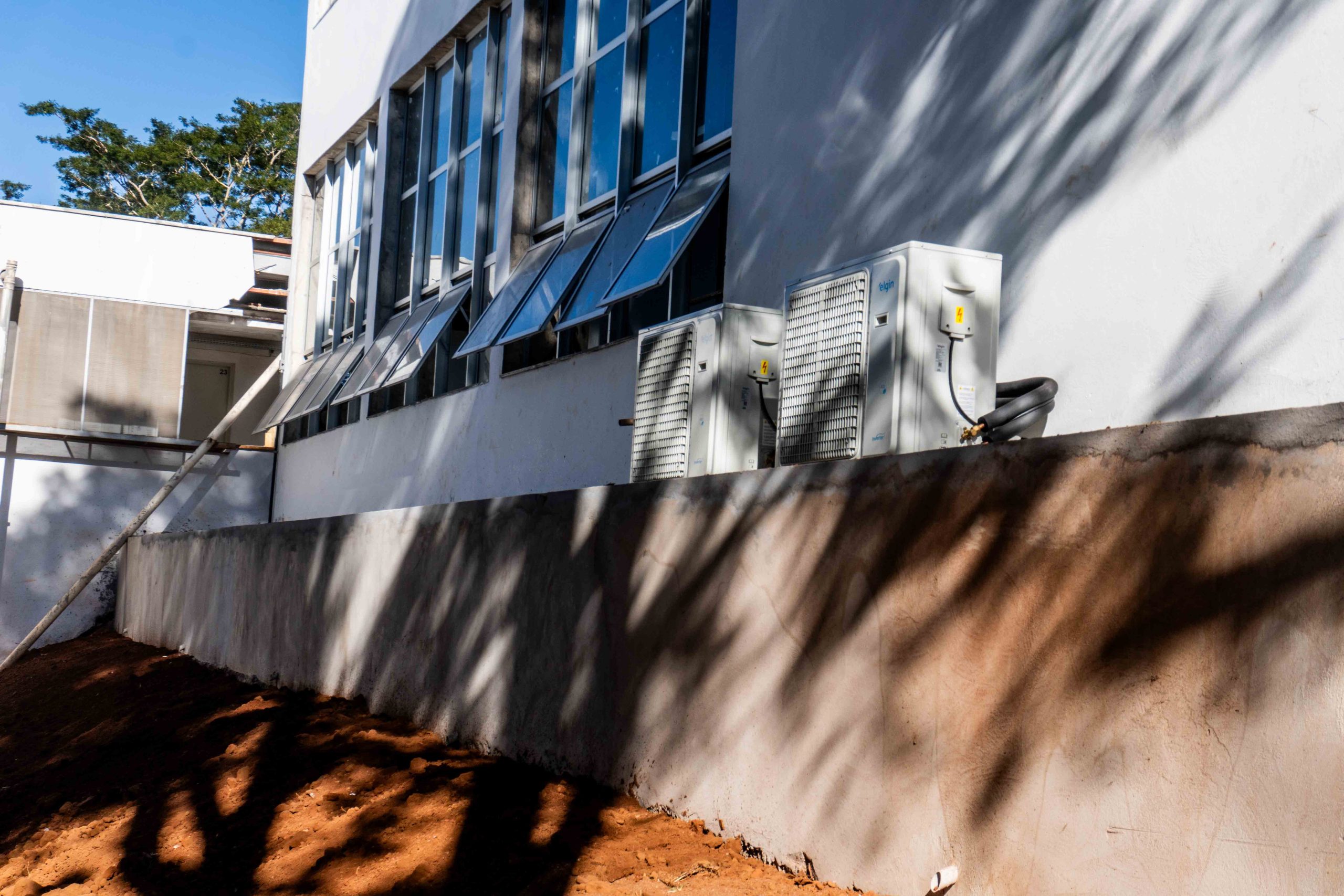

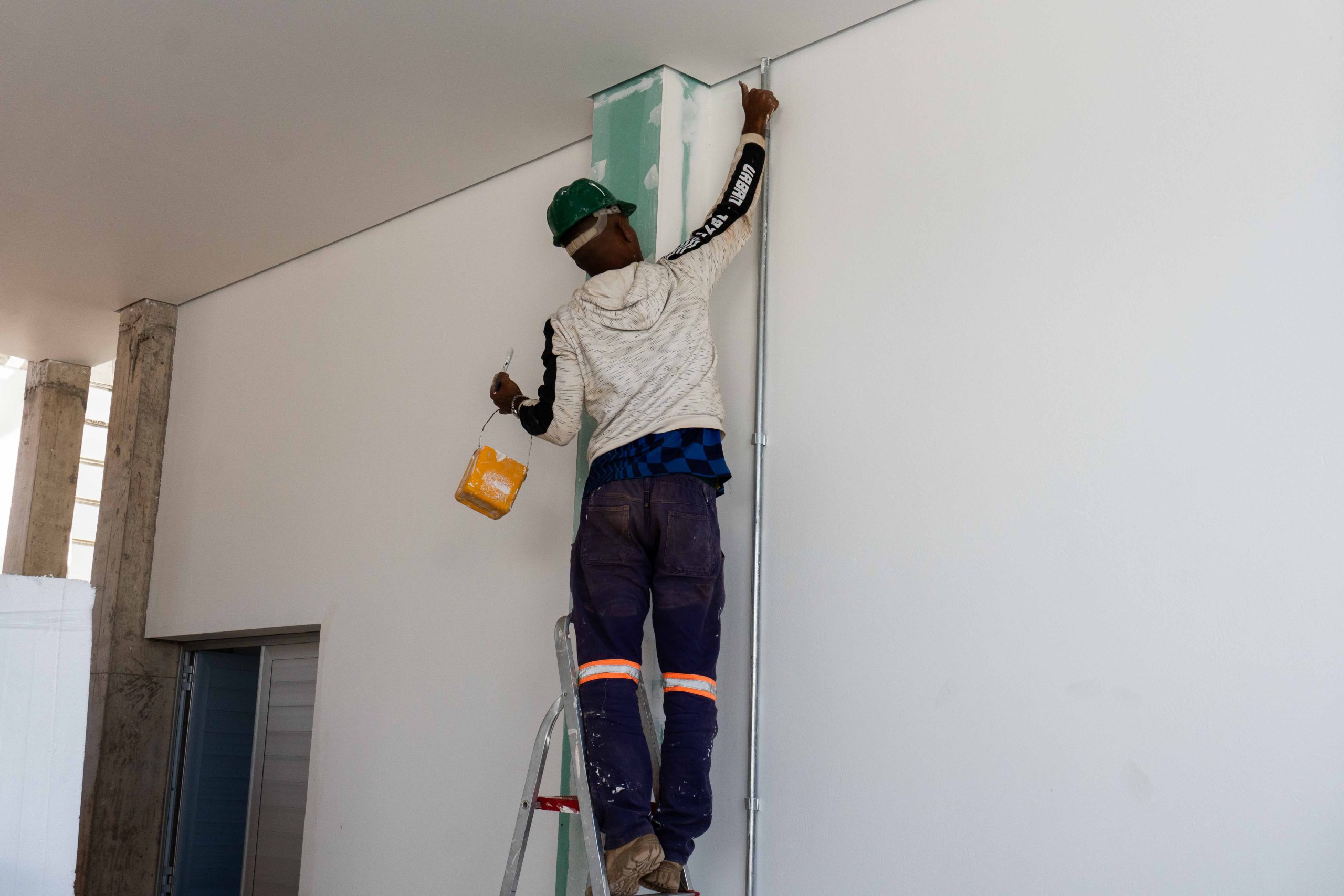

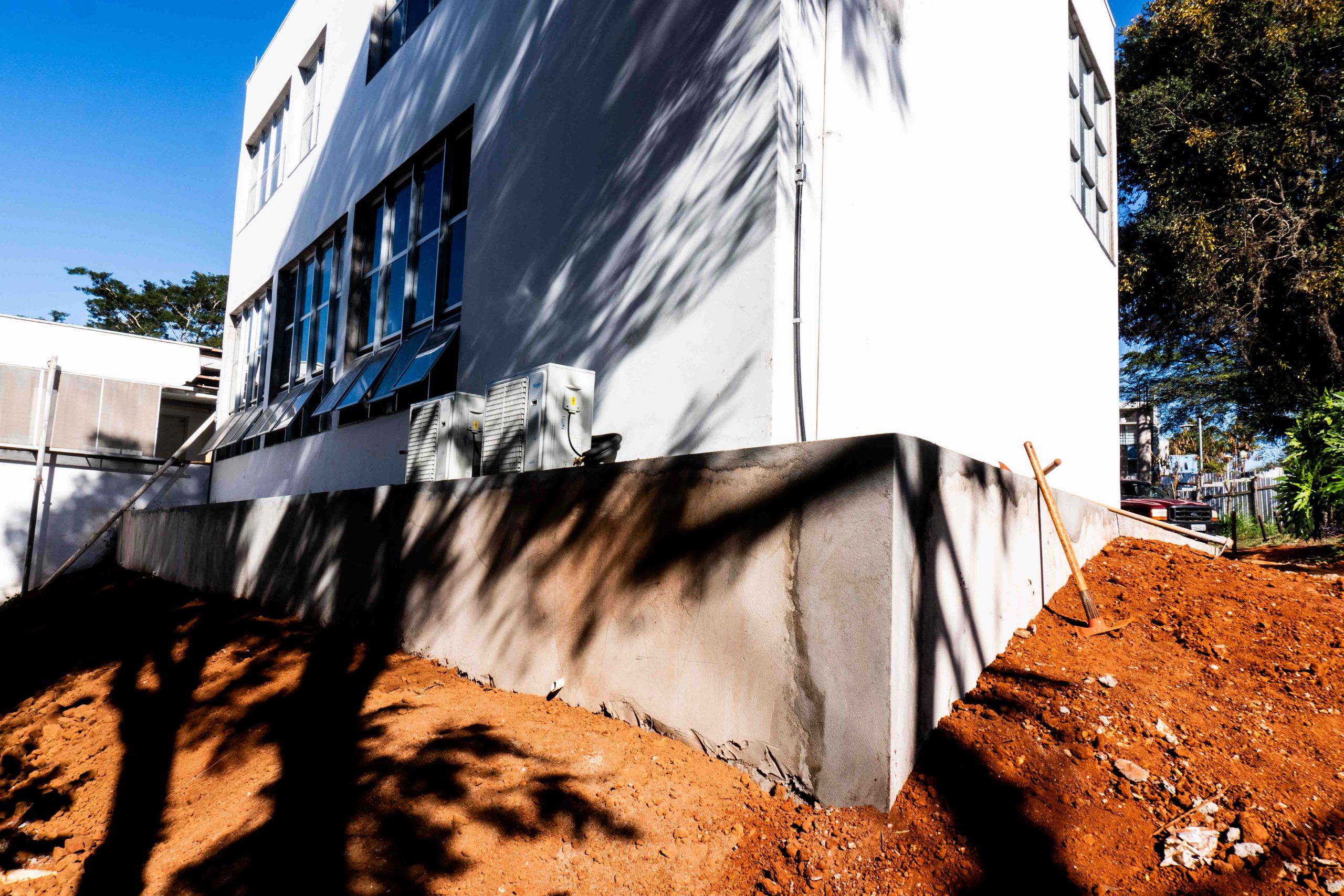

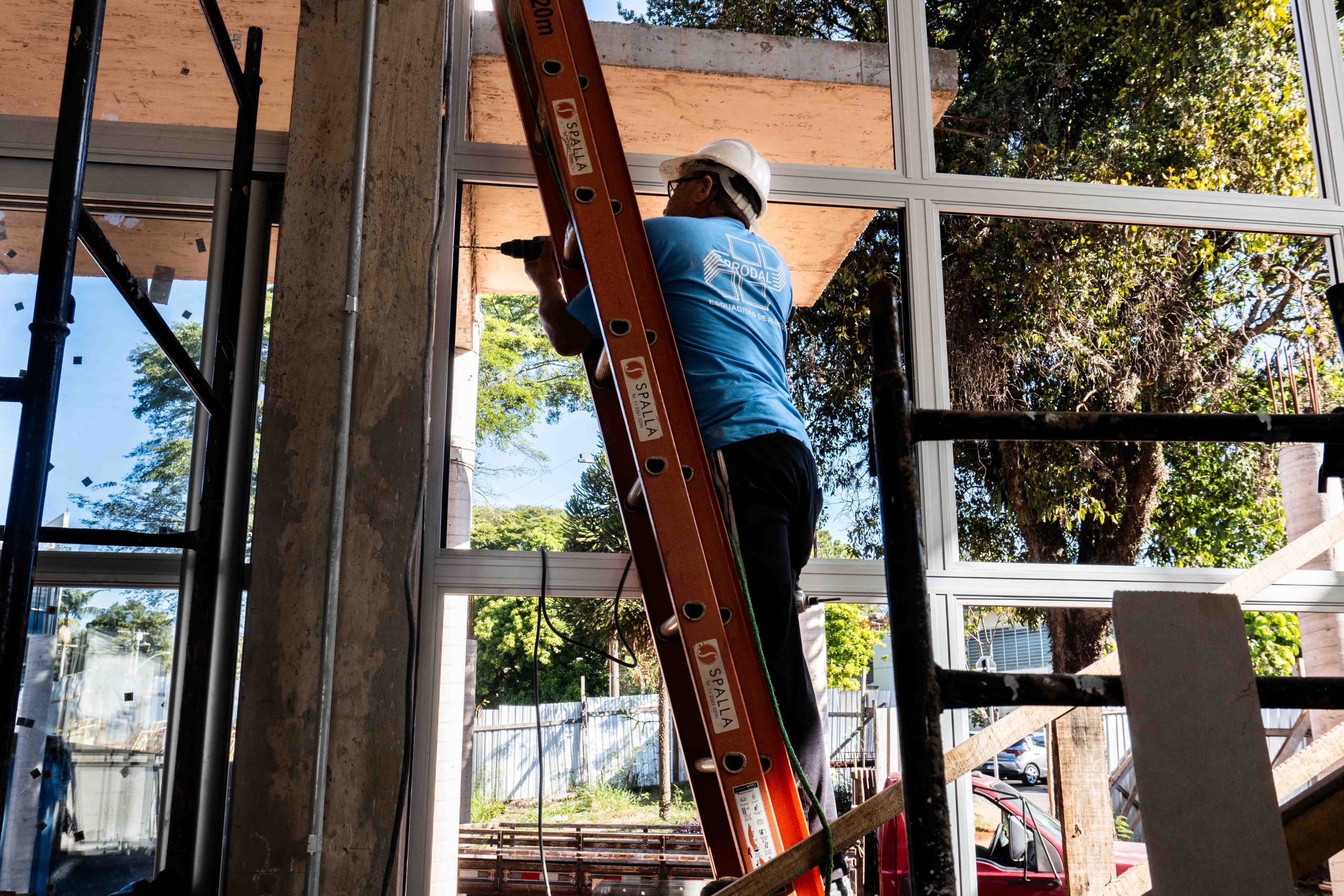

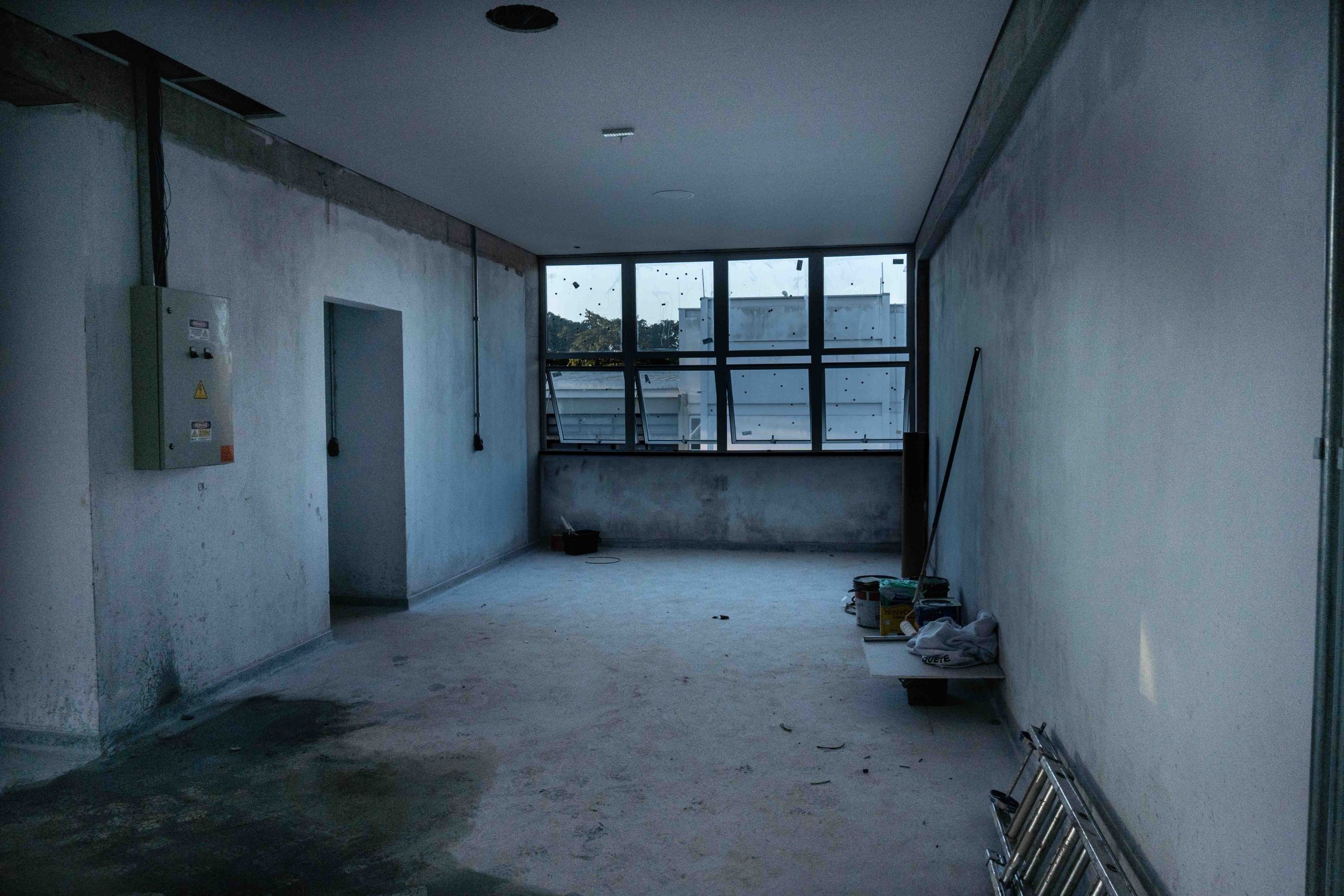

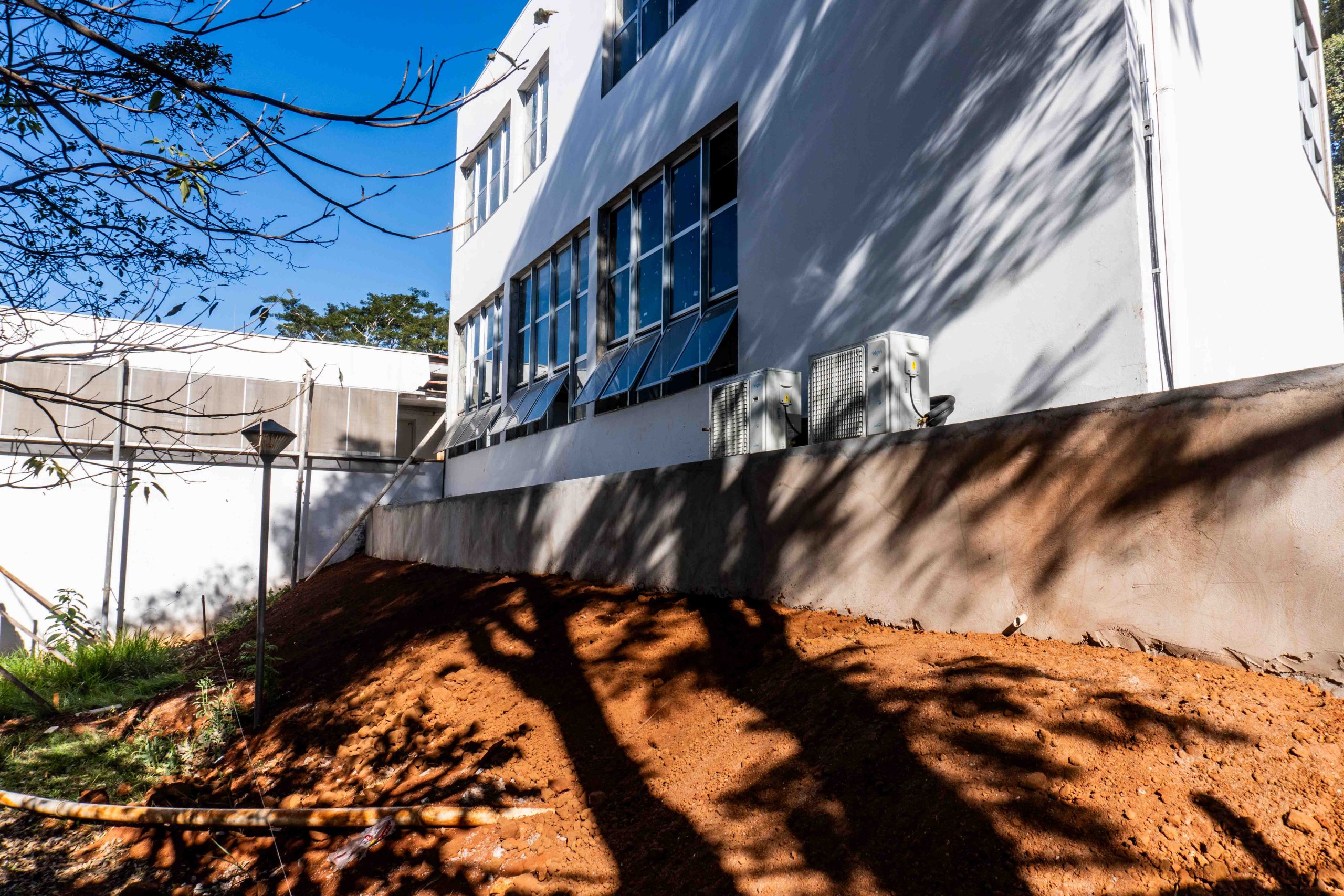

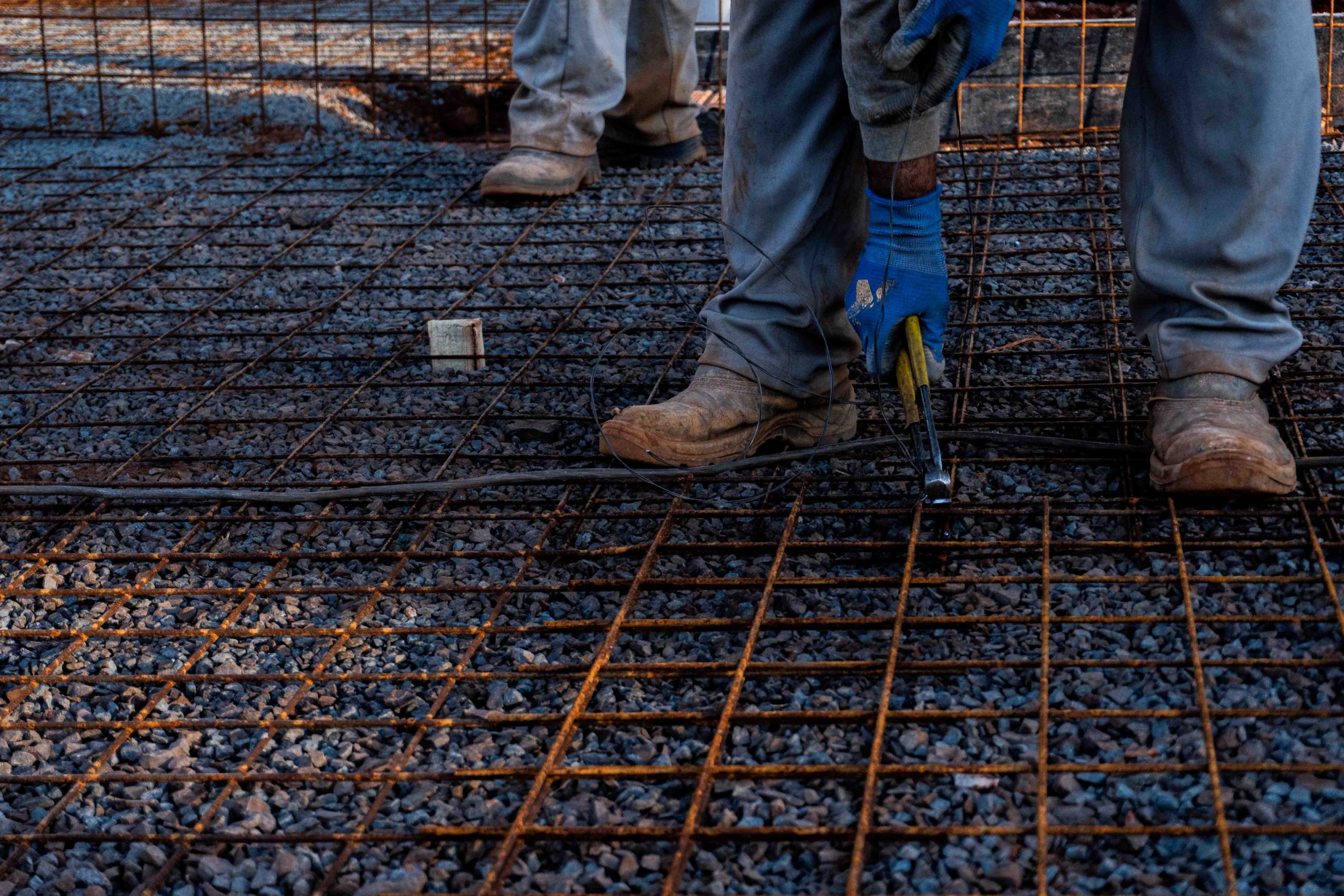

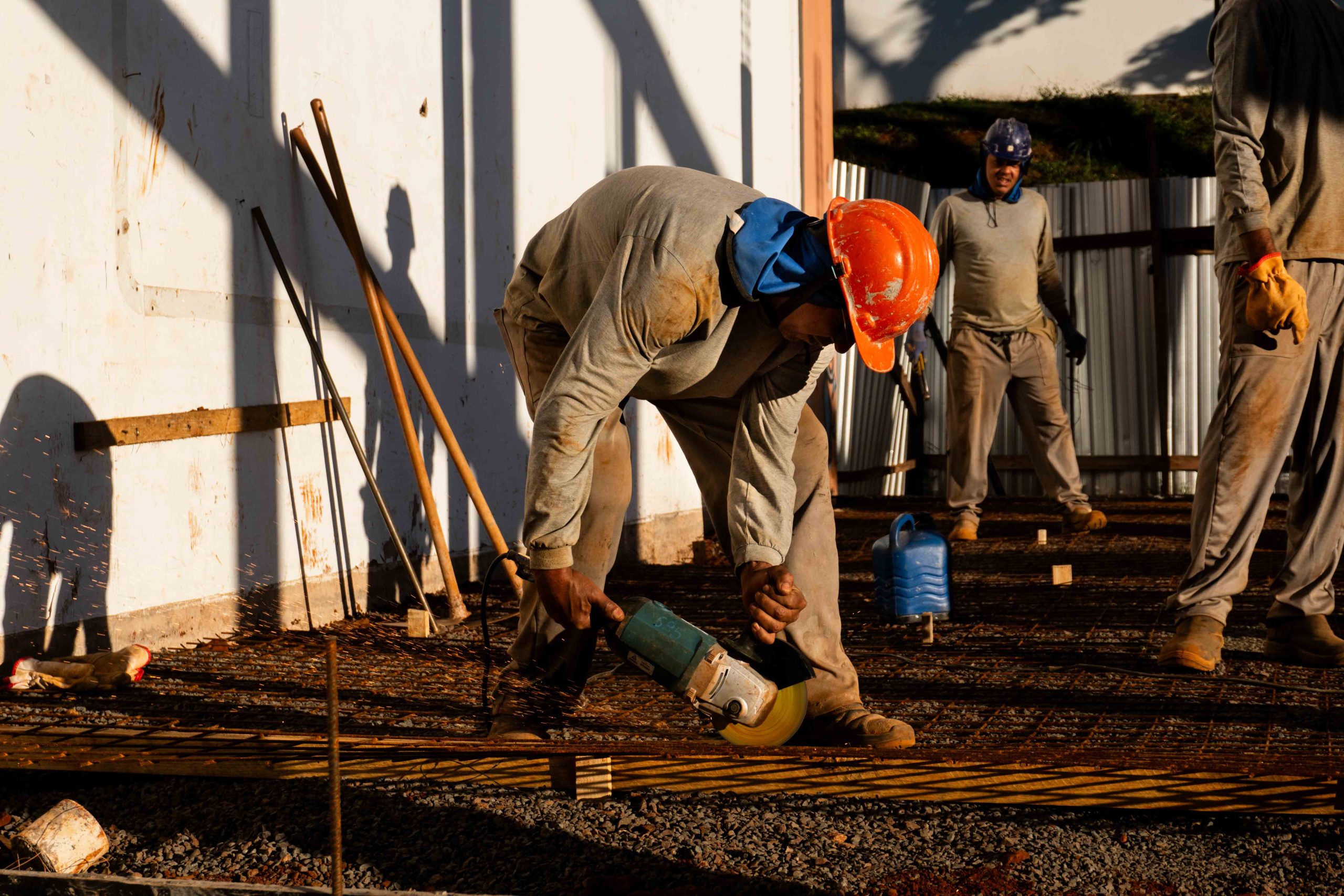

Nessa sexta, dia 29 de novembro, a obra do novo iau recebeu uma equipe especializada para dar início ao contrapiso do Bloco Multiuso.
Planos Verticais – Construção

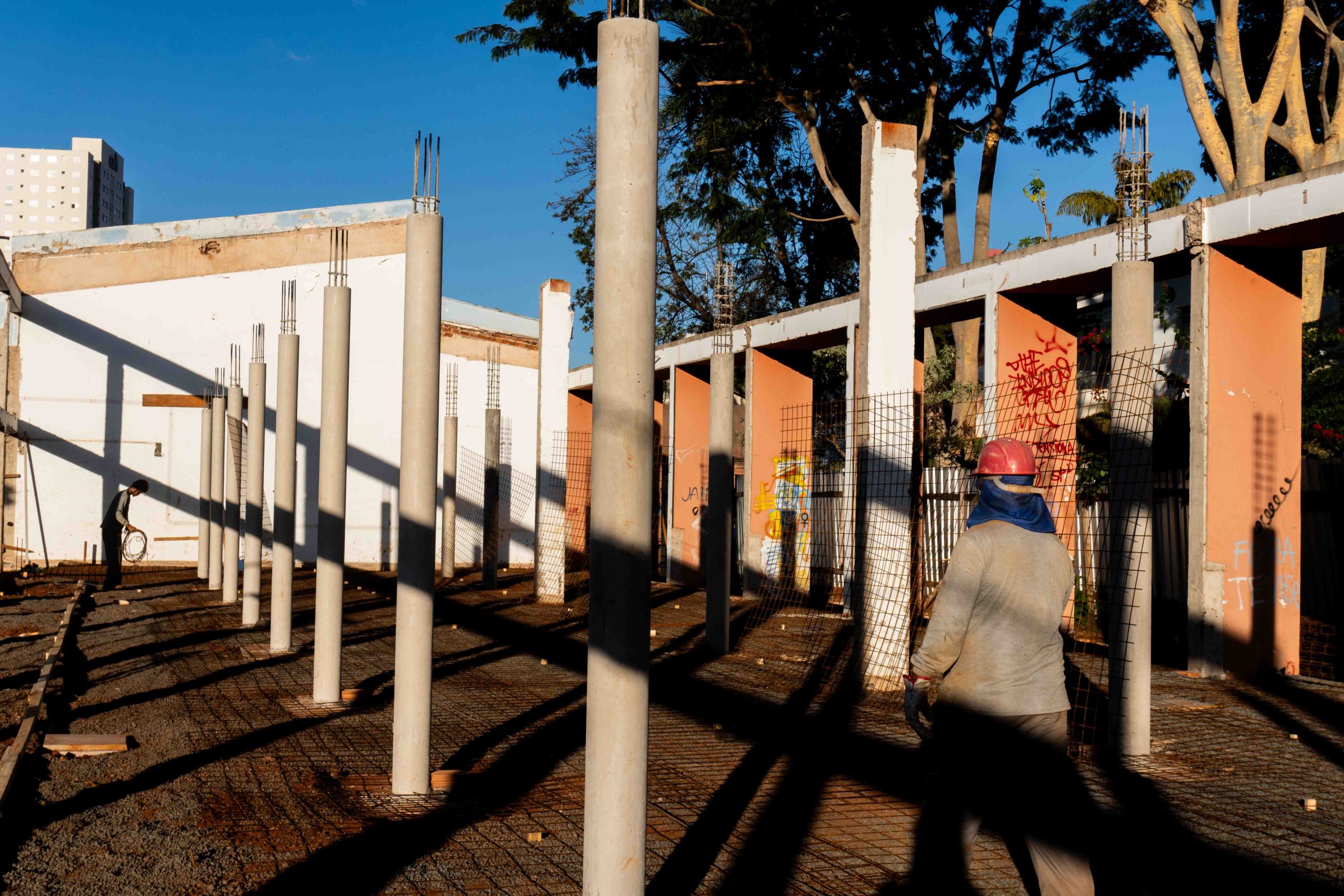

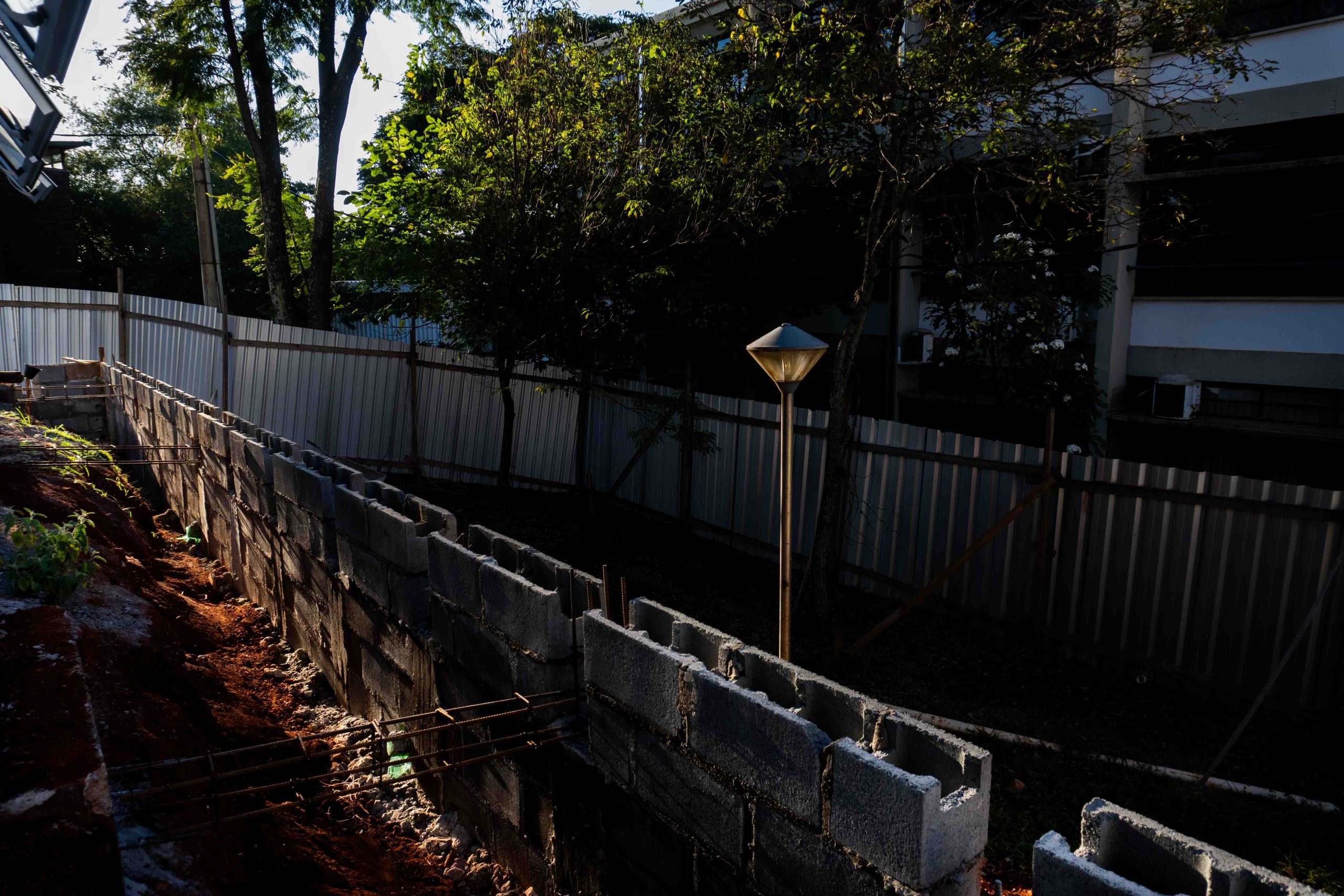

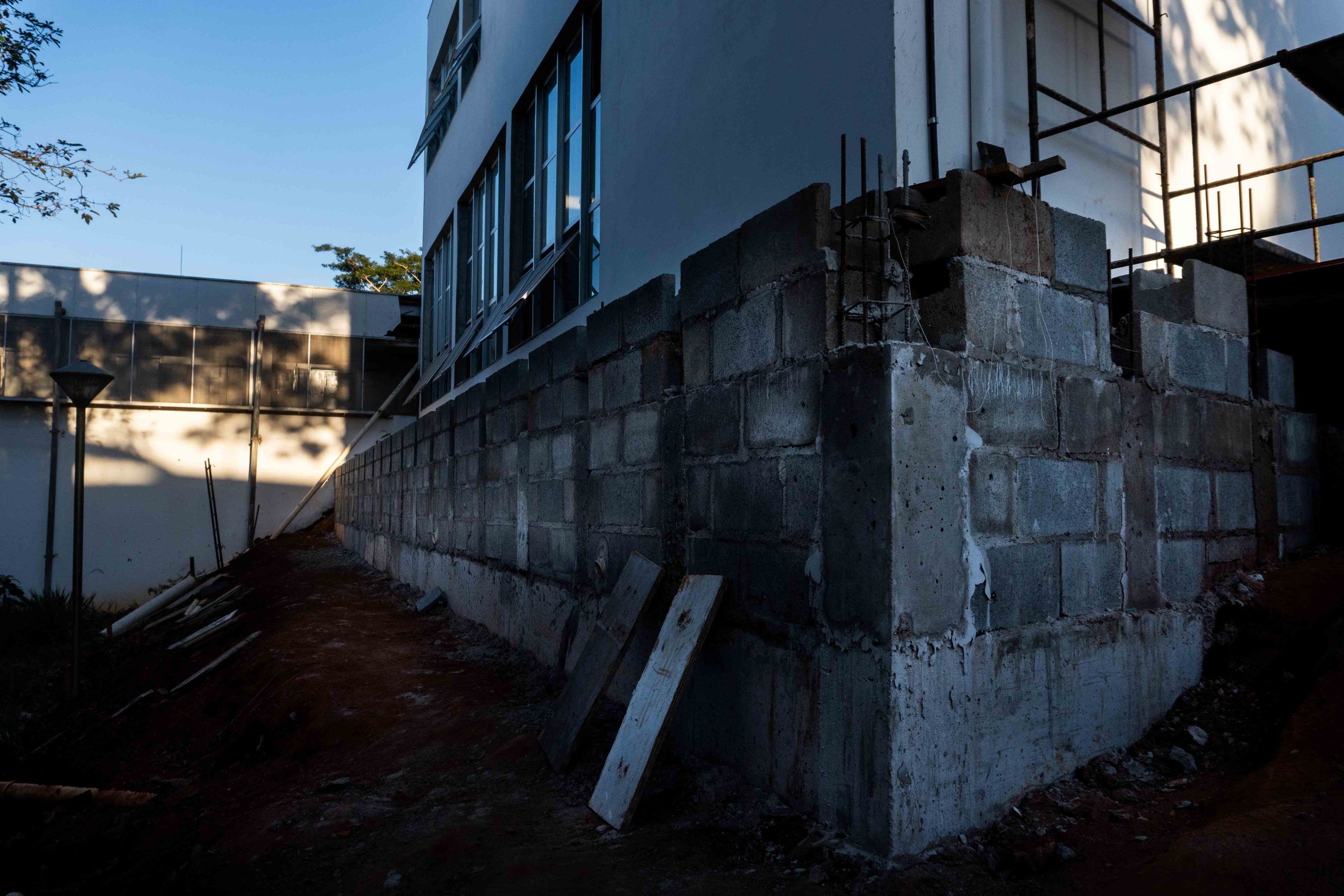

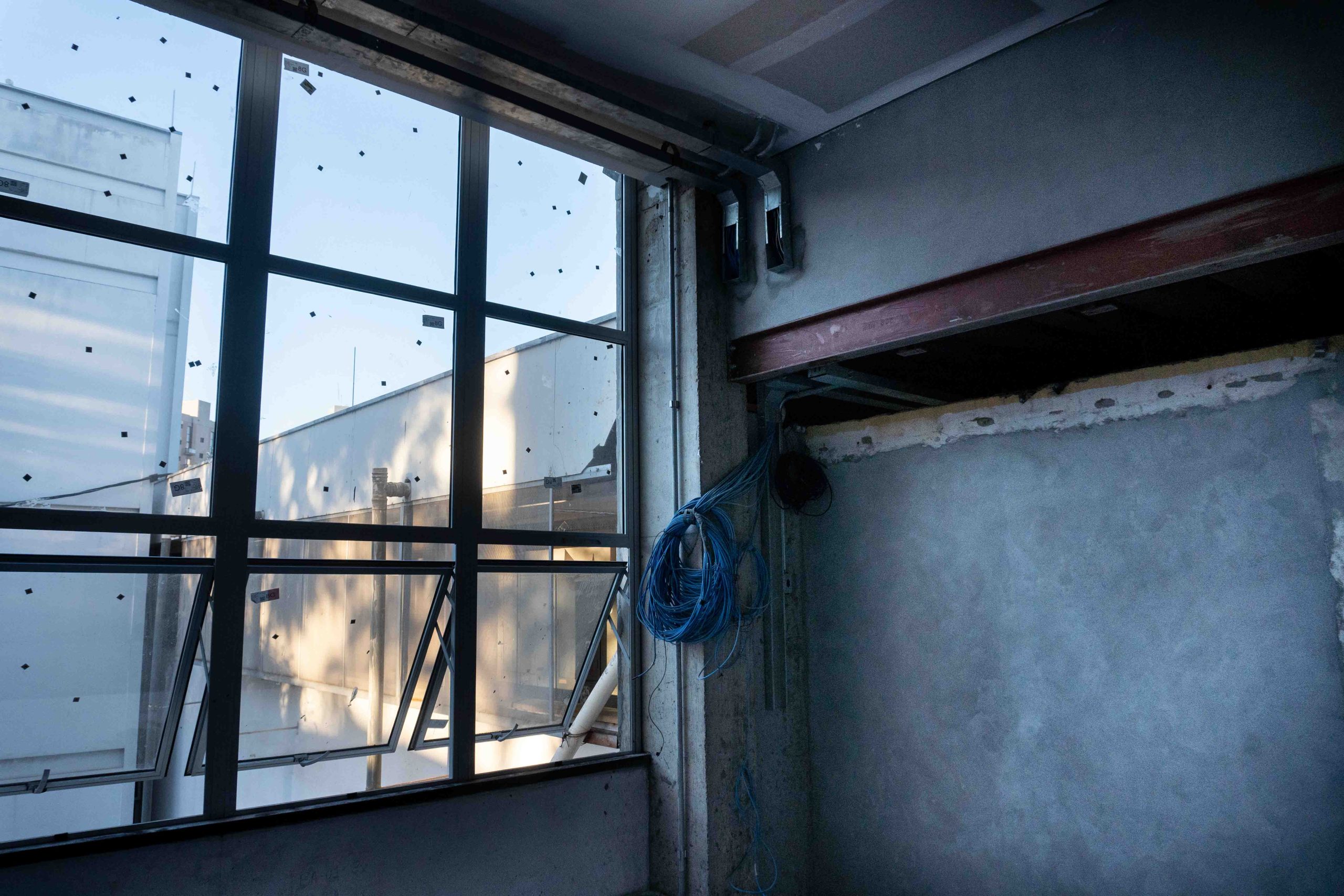

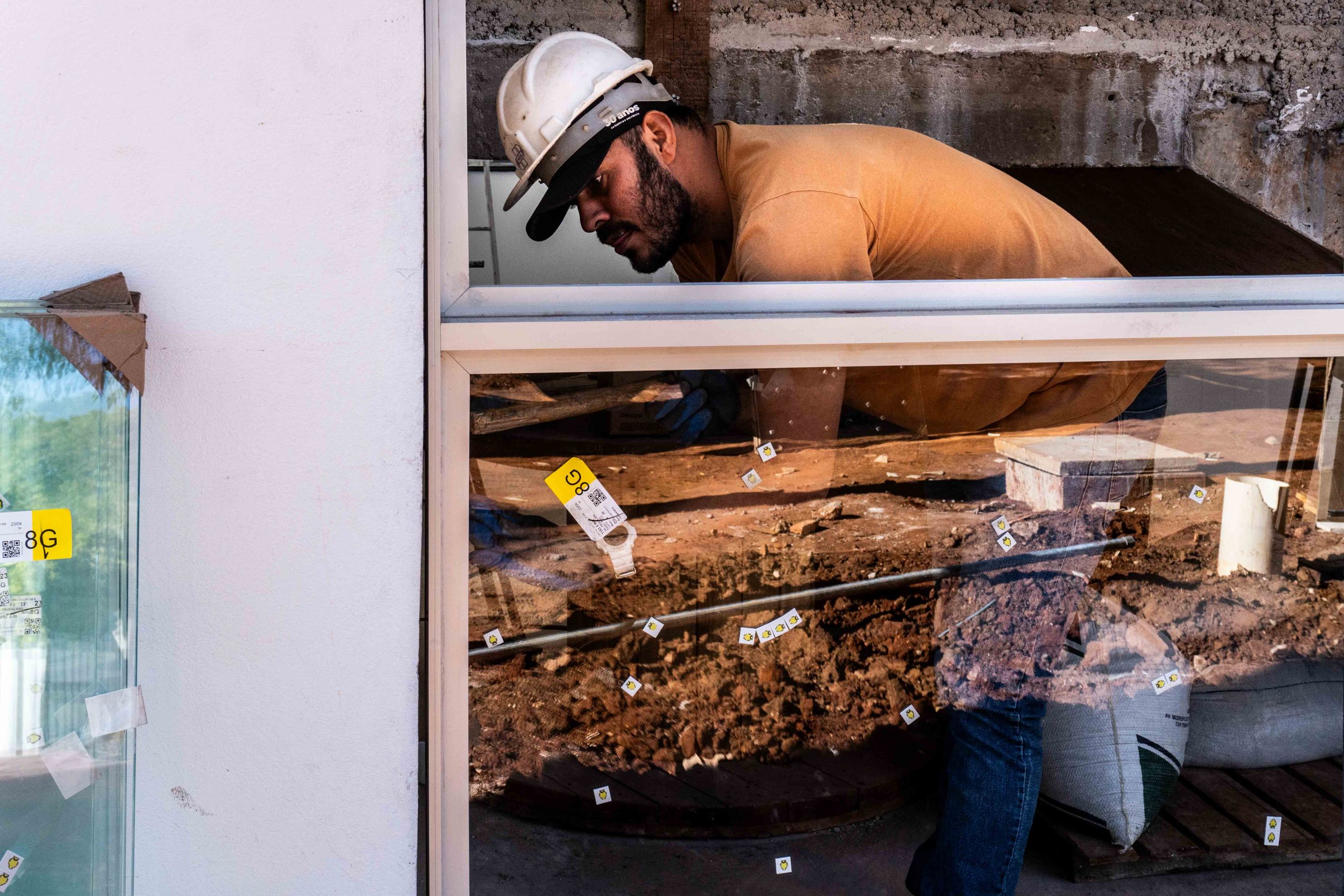

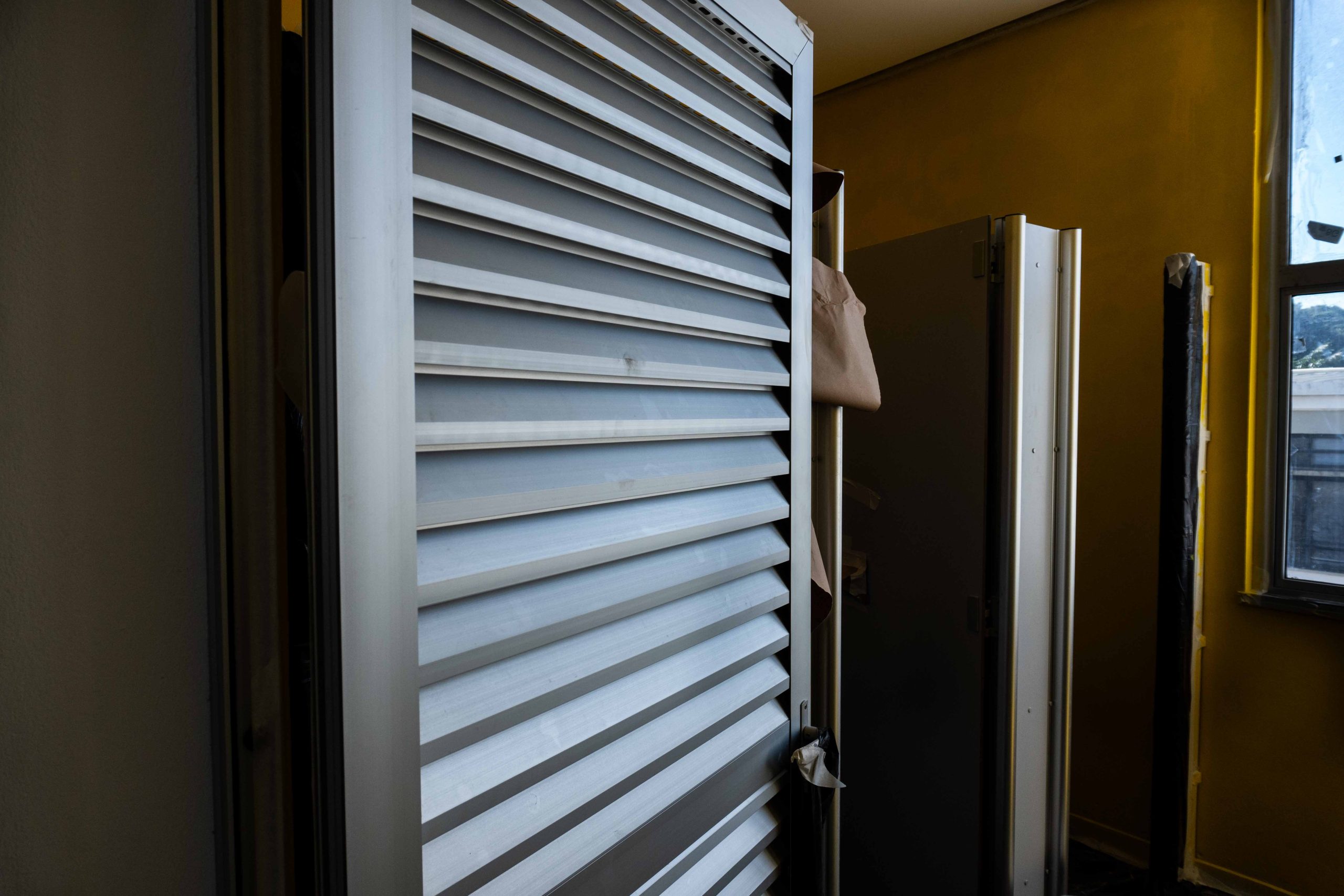

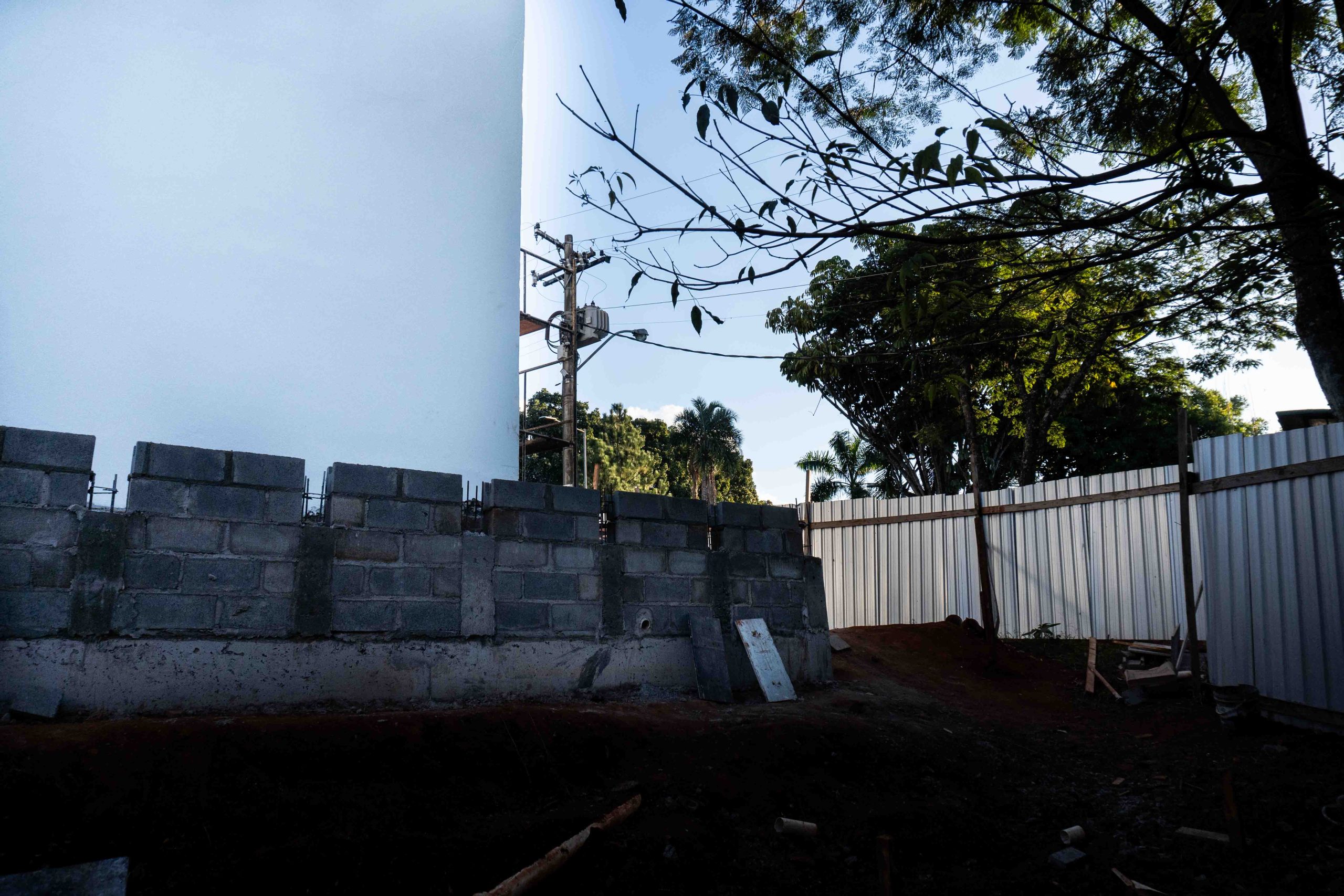

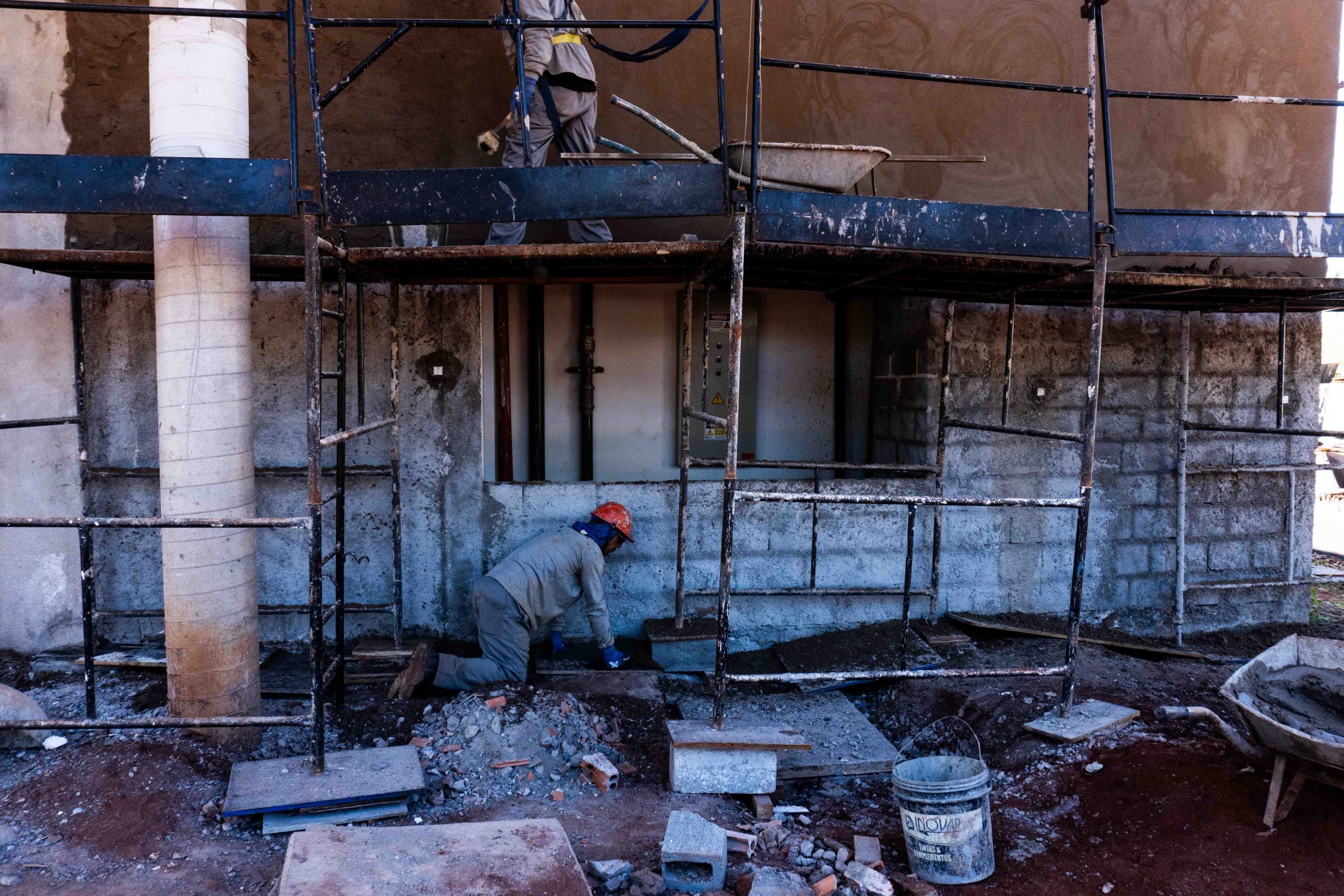

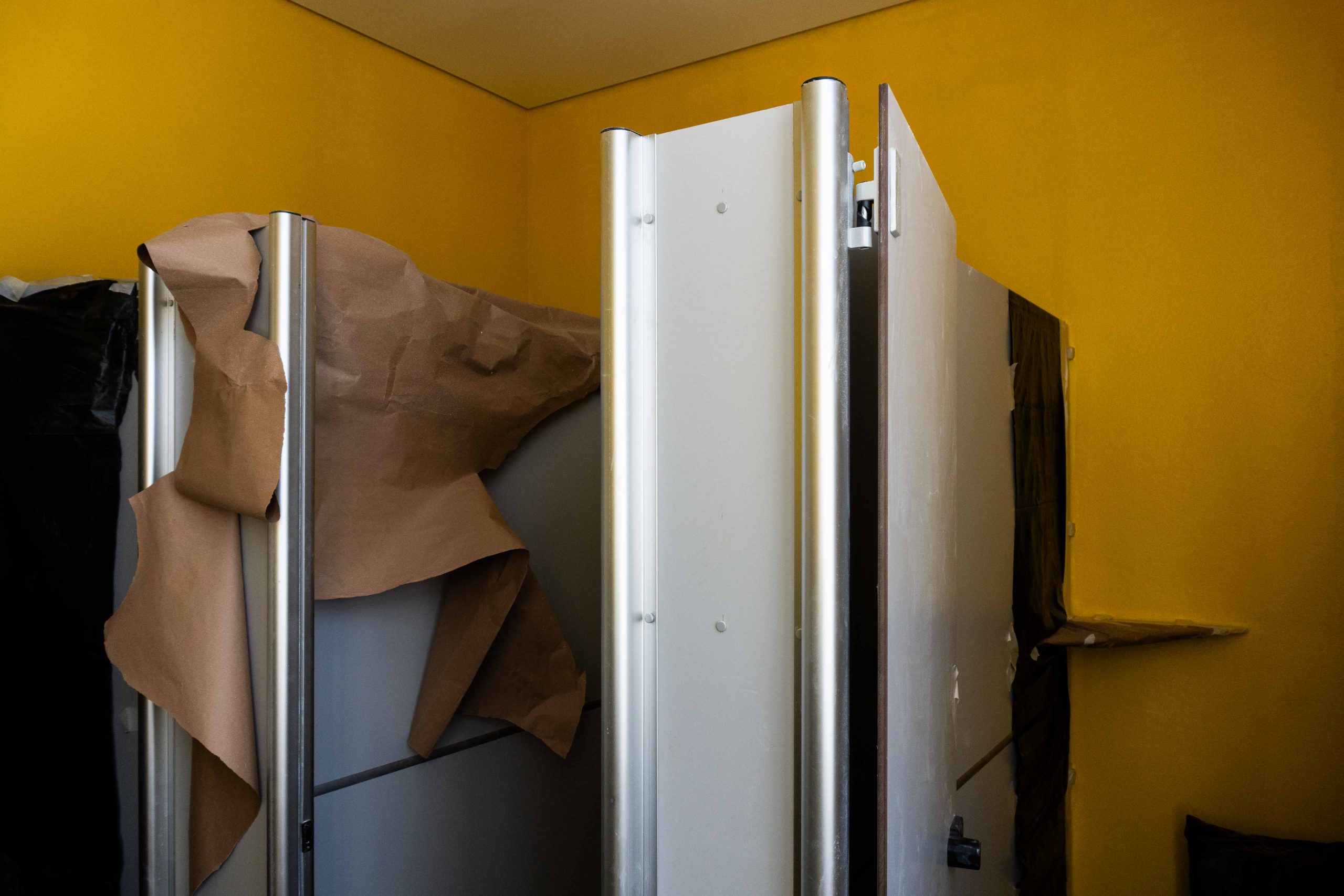

Seguindo o mesmo desenho do Foyer, está sendo construído, nessa semana, o banheiro do primeiro pavimento do Bloco Didático. As paredes, compostas de tijolos cerâmicos, já começaram a ser erguidas.

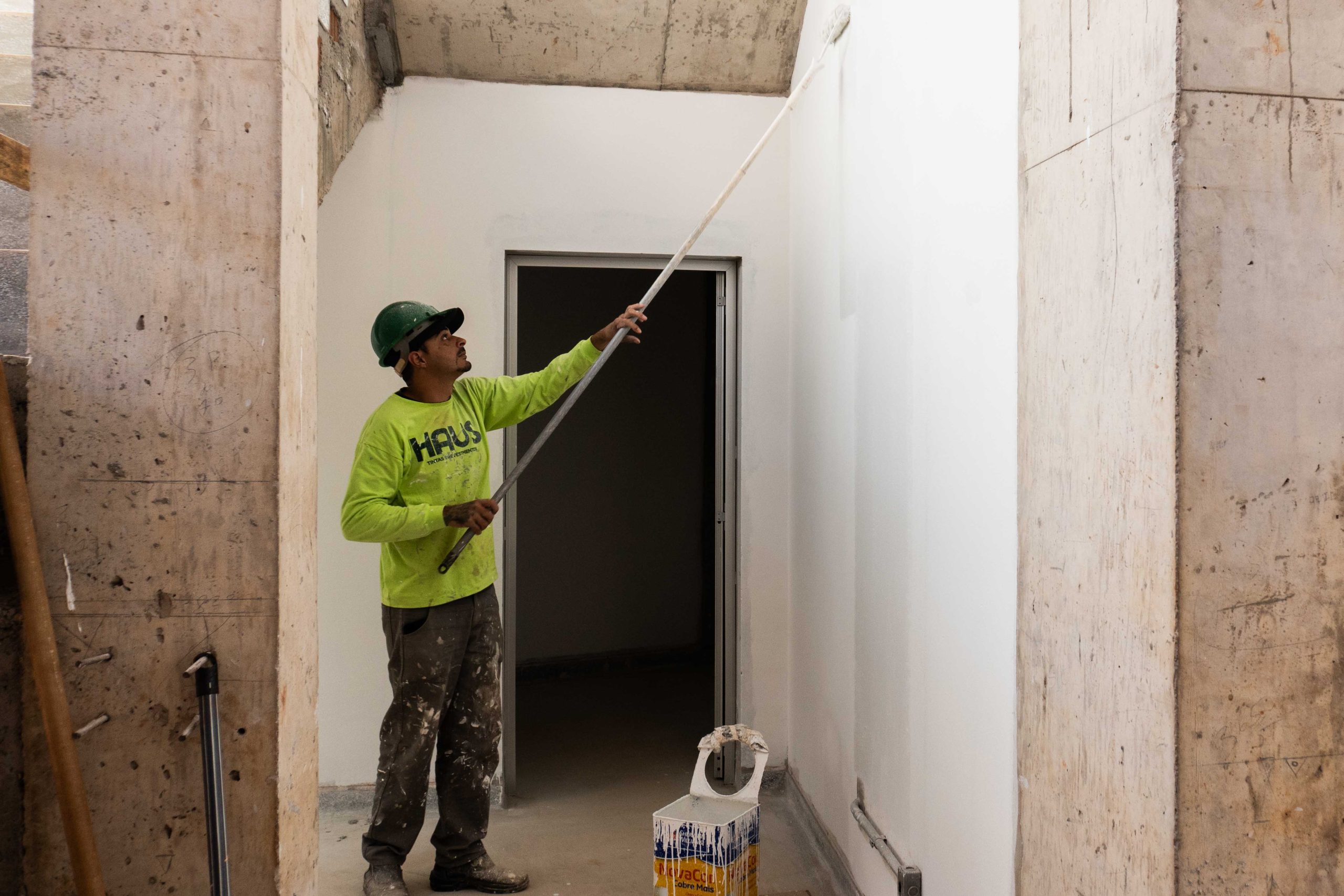

Planos Verticais – Acabamentos

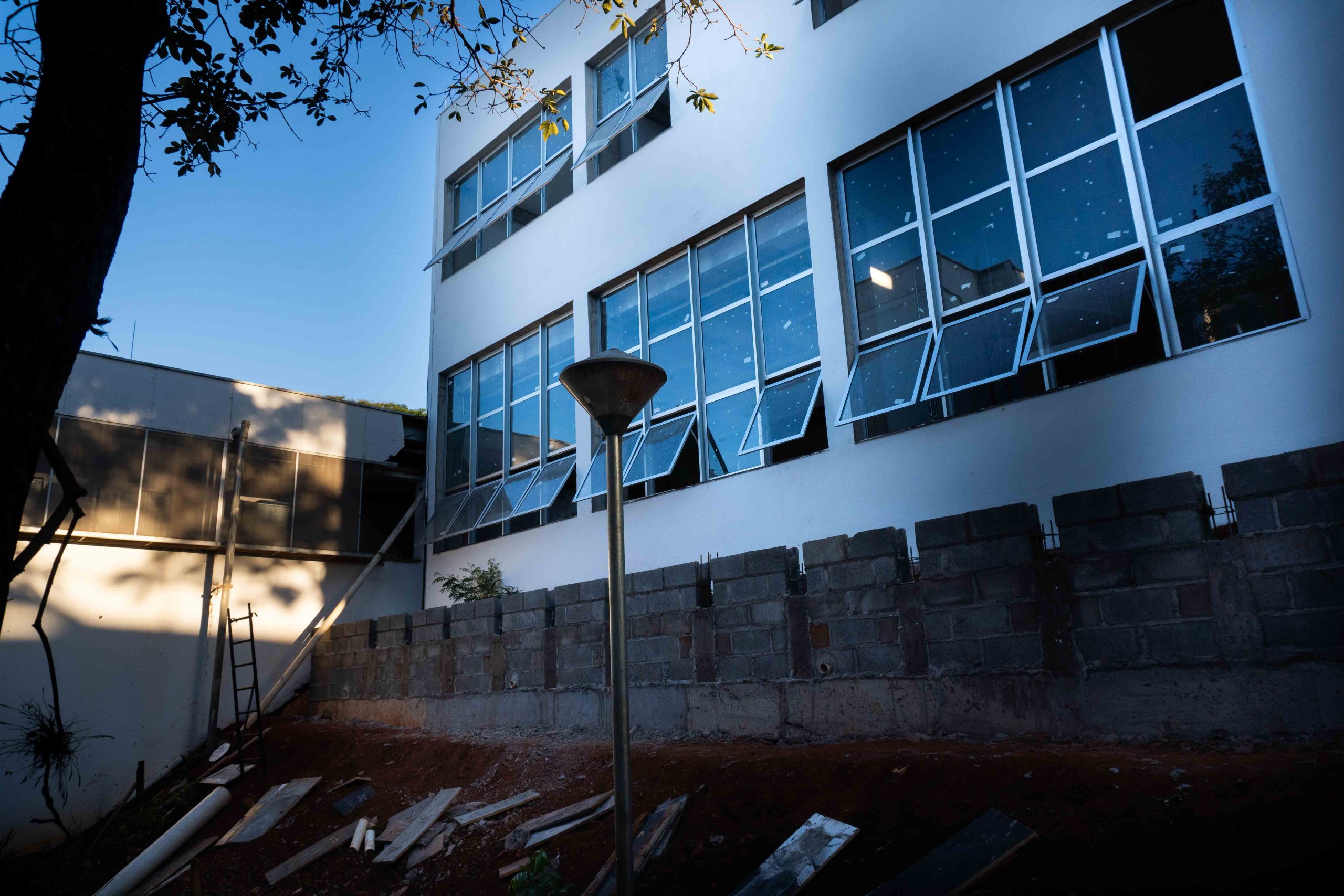

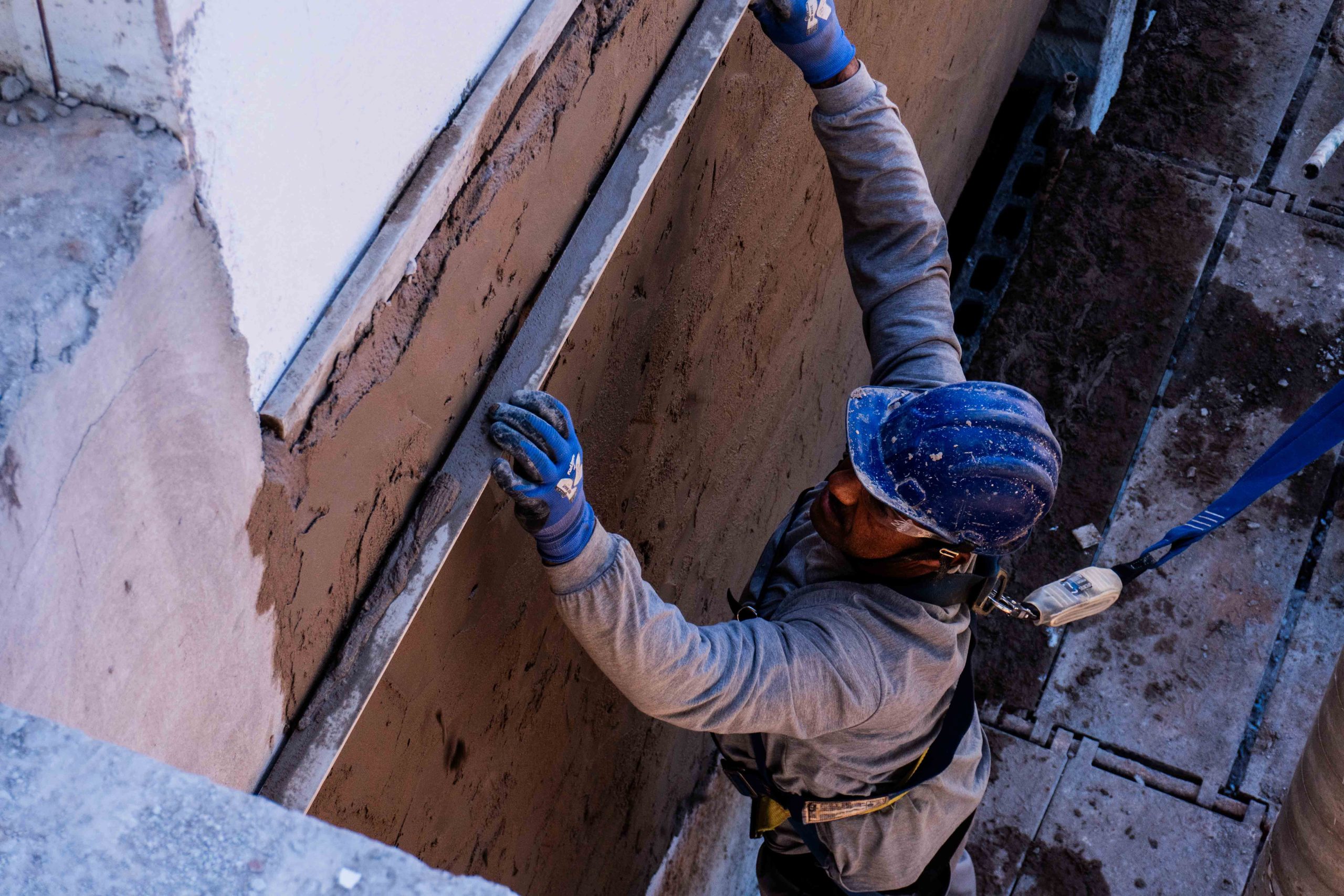

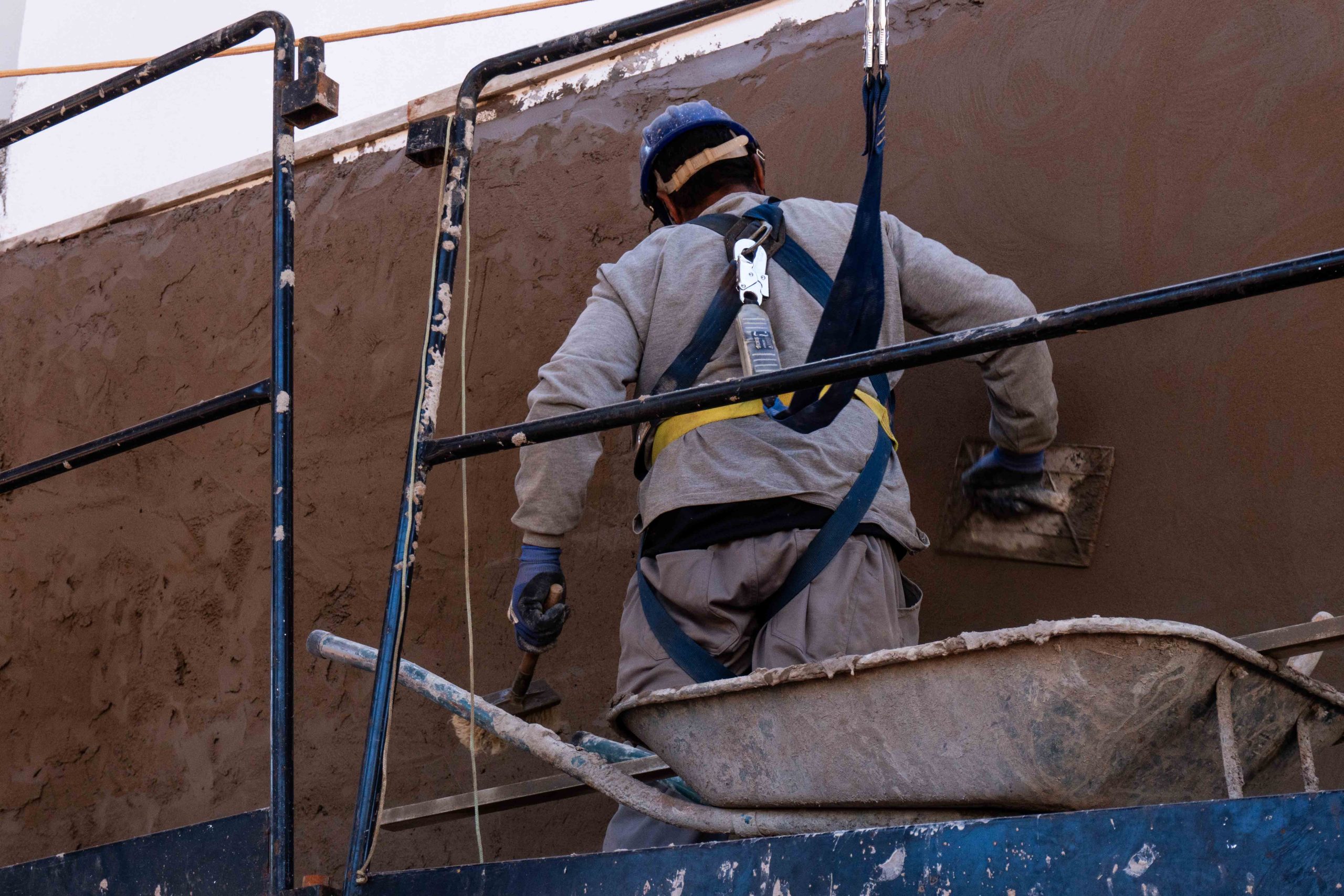

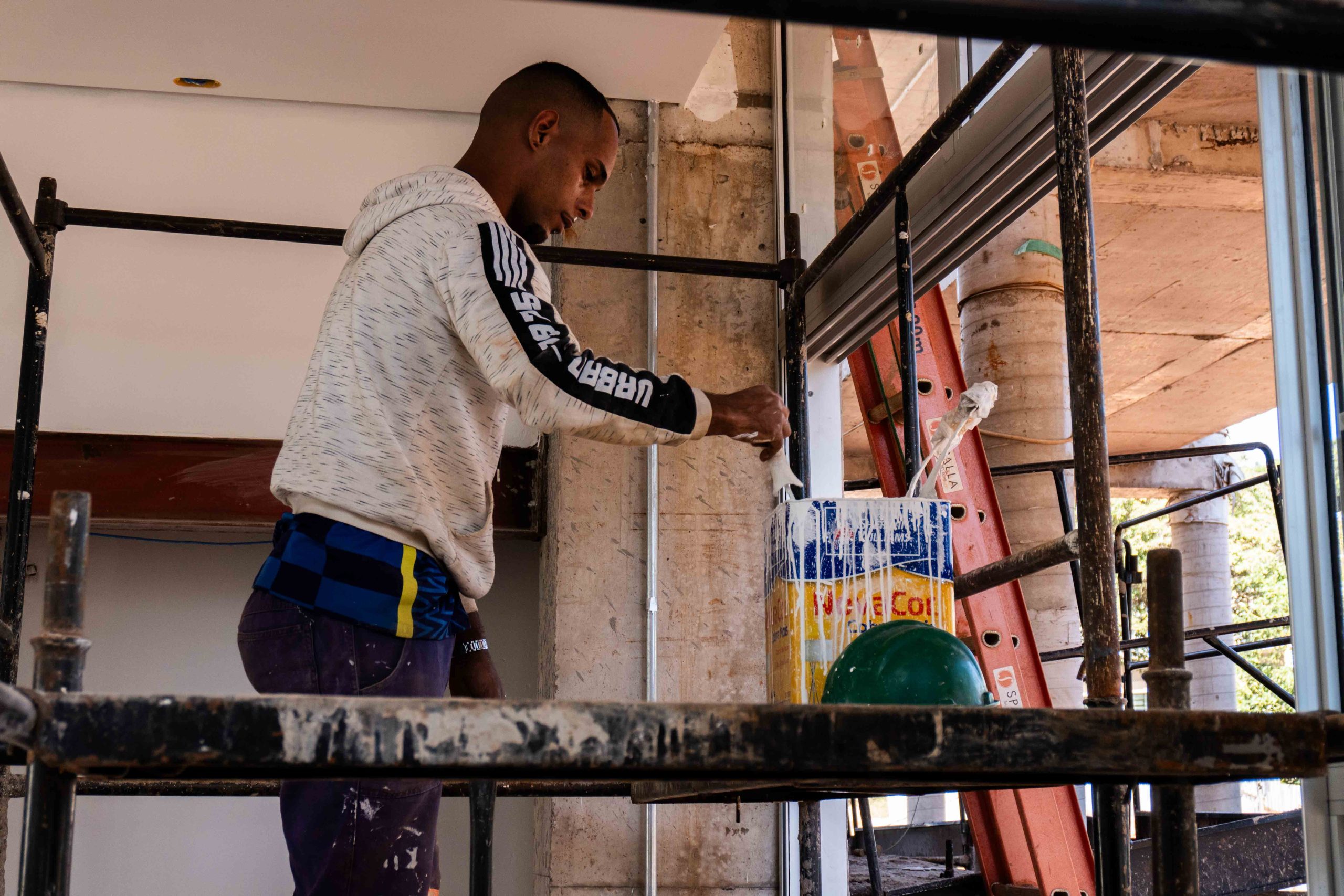

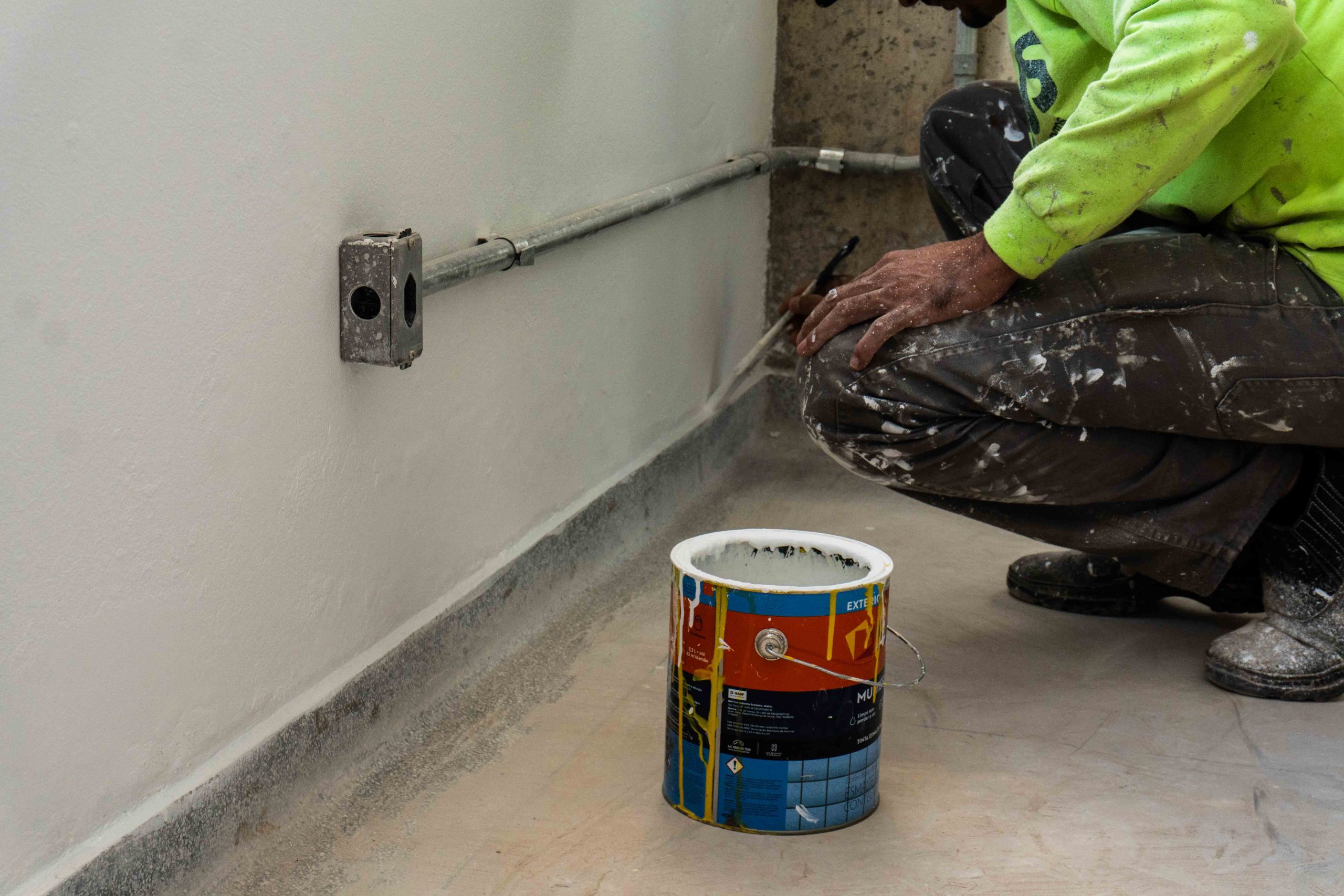

Durante a semana do dia 11 de novembro, foram finalizados os acabamentos da face sul da estrutura do banheiro localizado no Foyer. As demais paredes, que já foram executadas, receberão em breve o reboco.

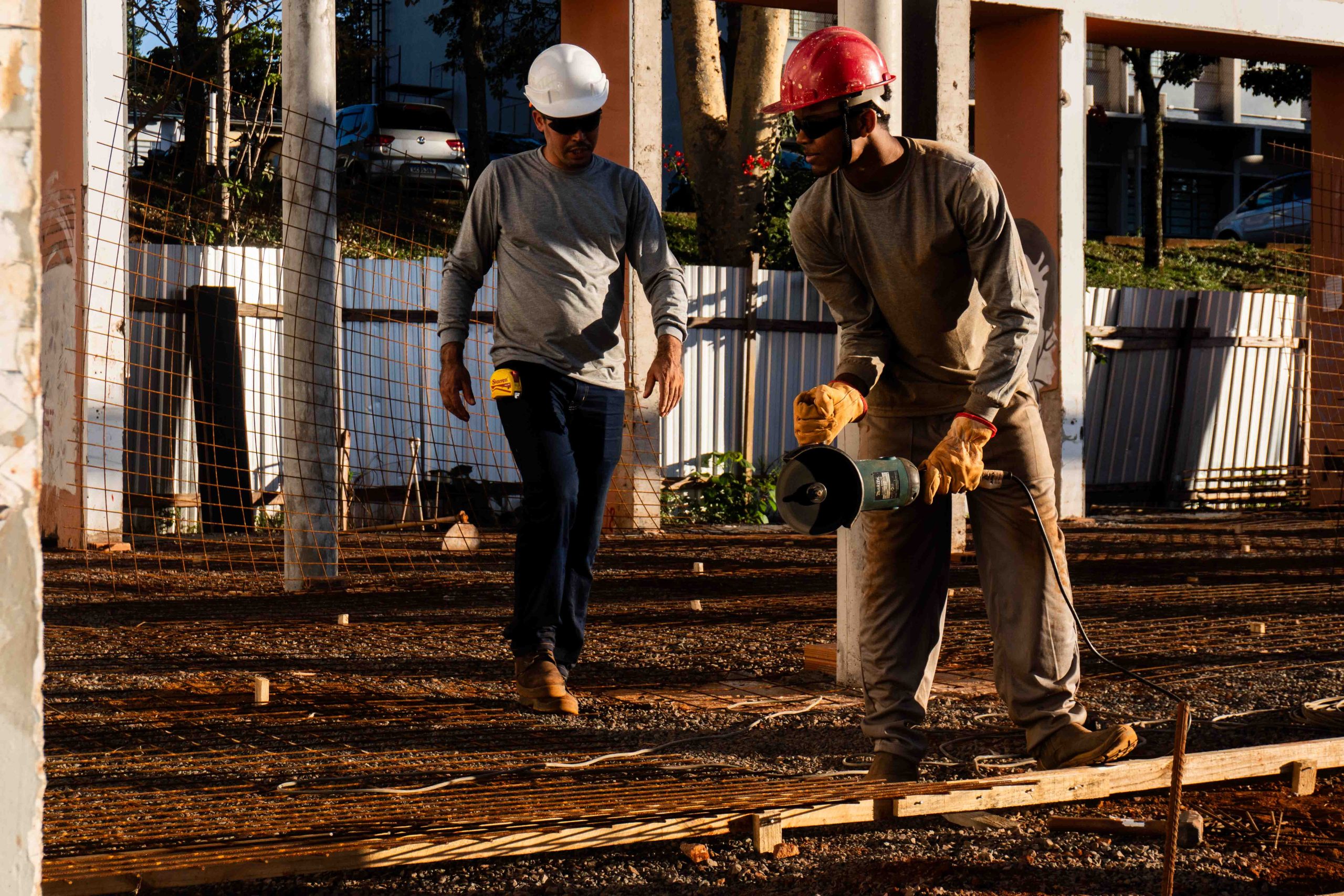

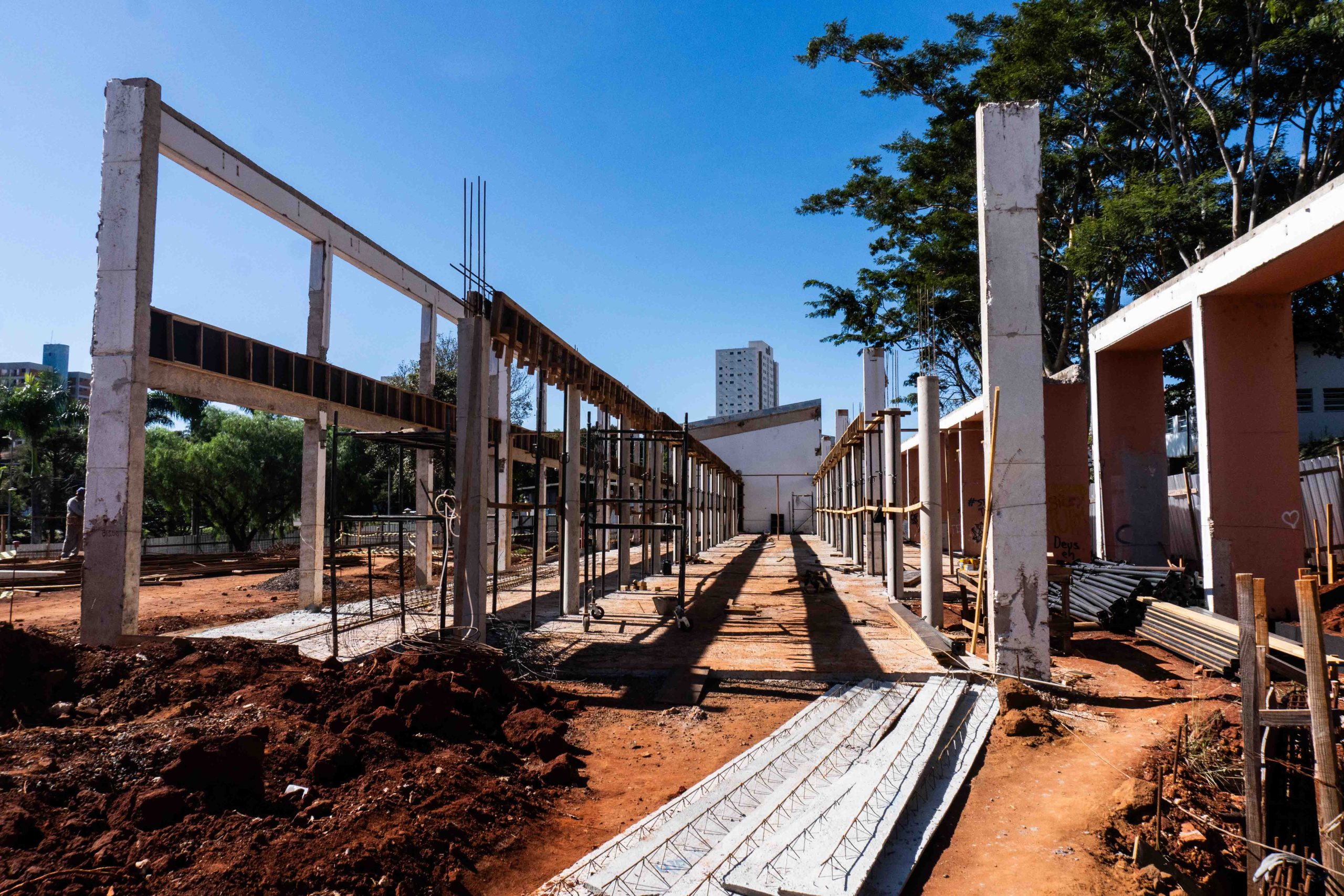

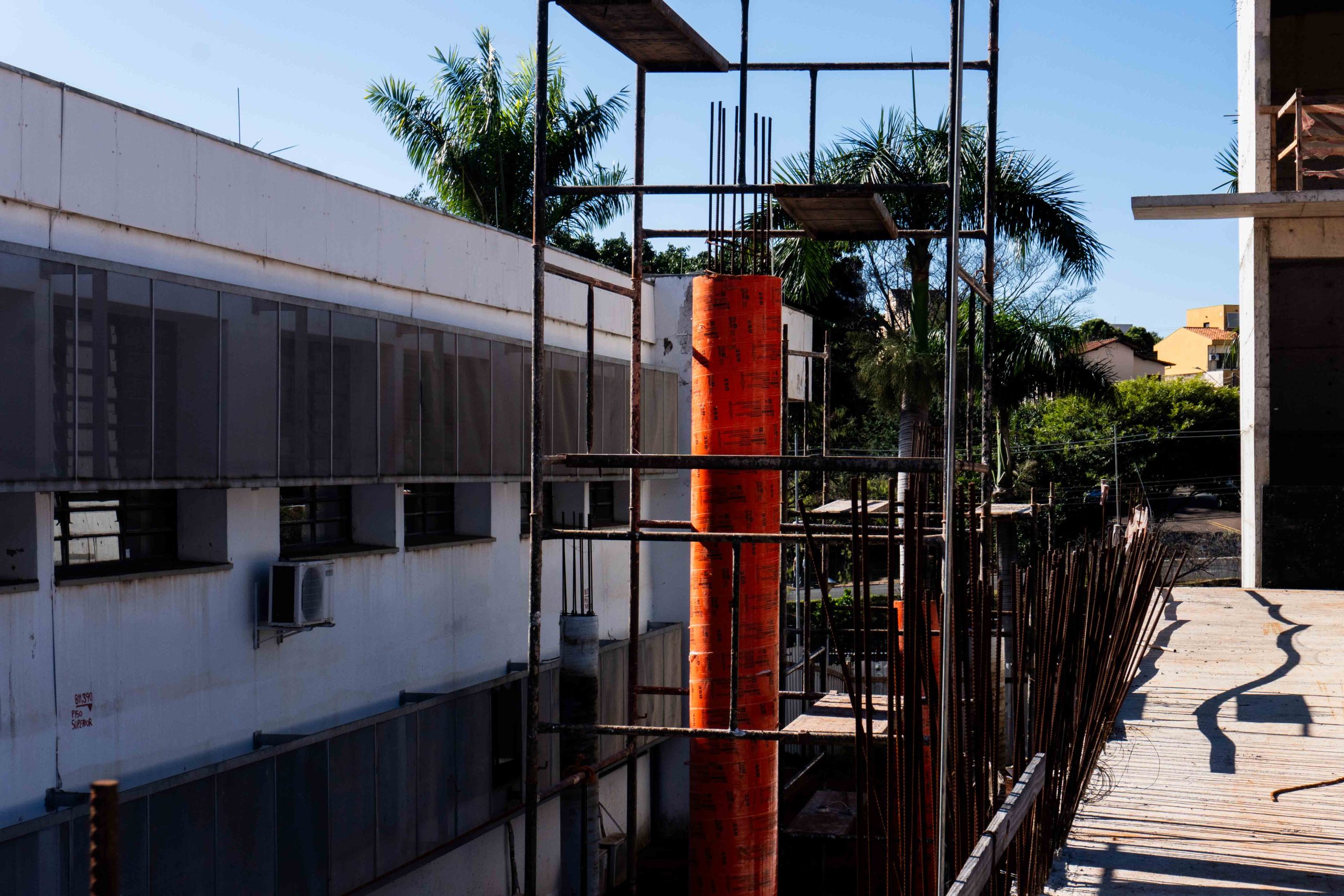

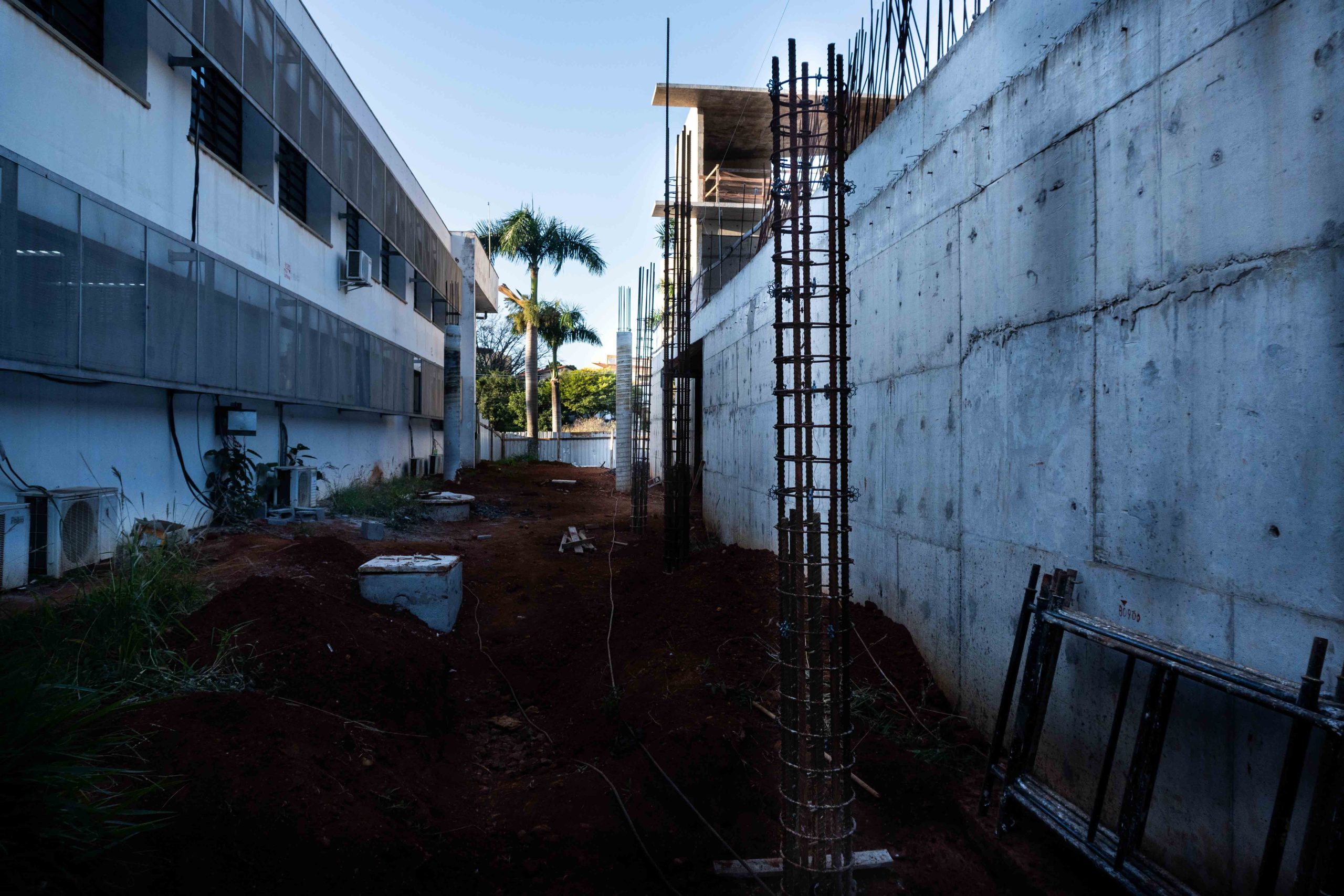

Estrutura do Bloco Didático – Suporte Estrutural
Passada a concretagem de parte do piso do segundo pavimento, a obra continua progredindo.

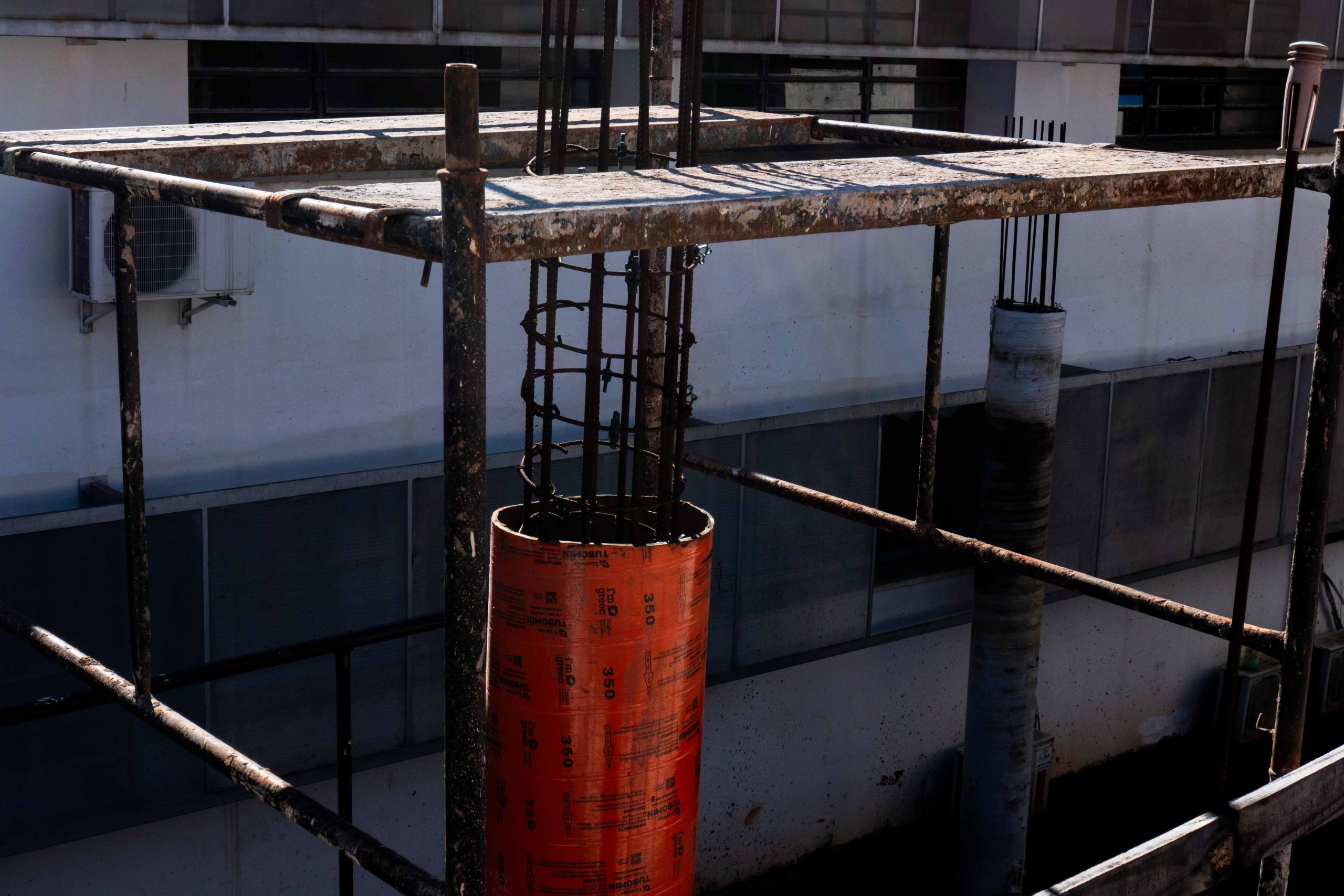

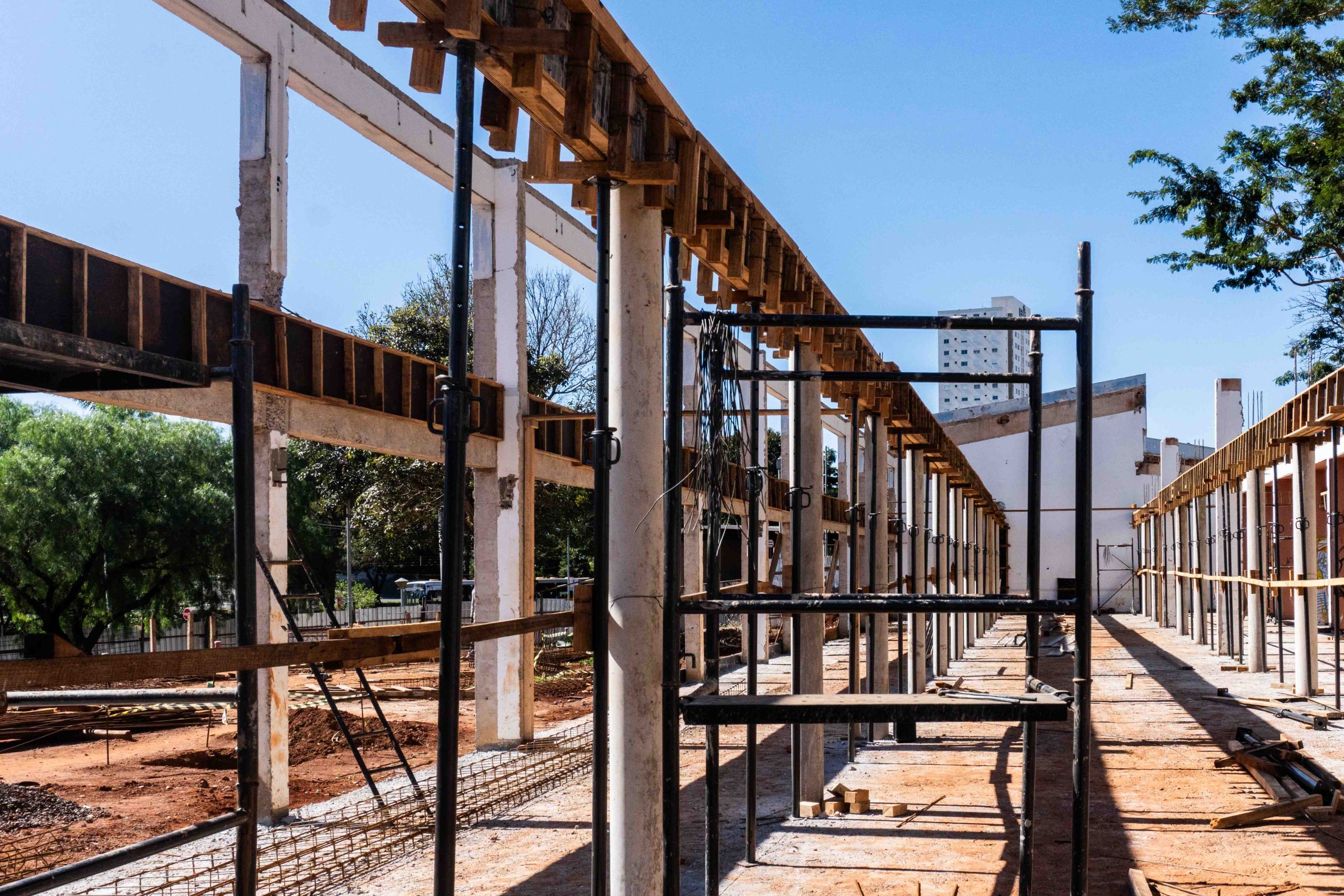

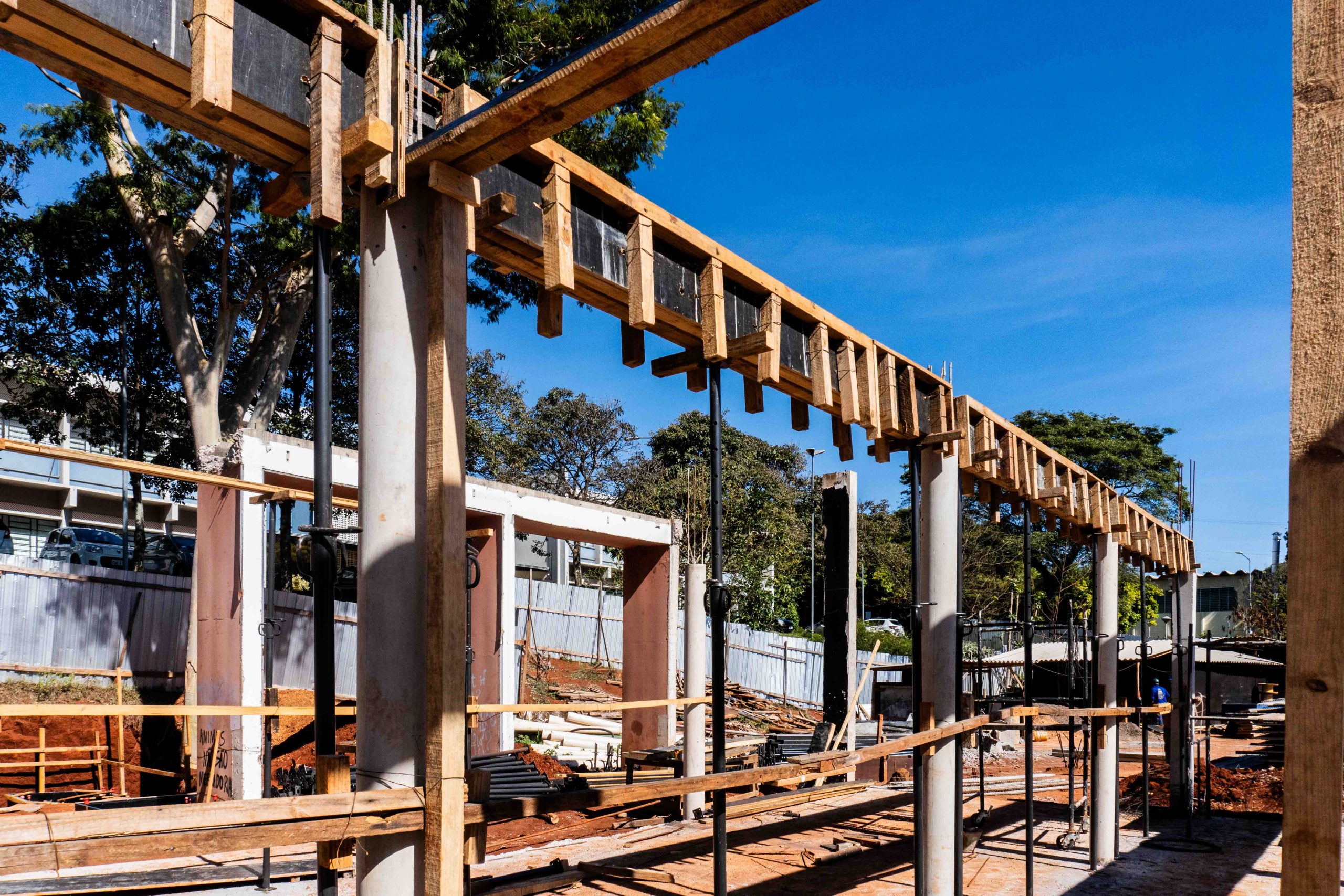

Na semana do dia 28 de outubro, pôde-se notar que a nova estrutura de sustentação das formas e armaduras de parte da laje de cobertura já …
Planos Verticais – Construção
No decorrer da última semana do dia 21 de outubro, foram iniciadas as paredes do banheiro localizadas no Foyer.
Estrutura do Bloco Didático – Cura do Concreto

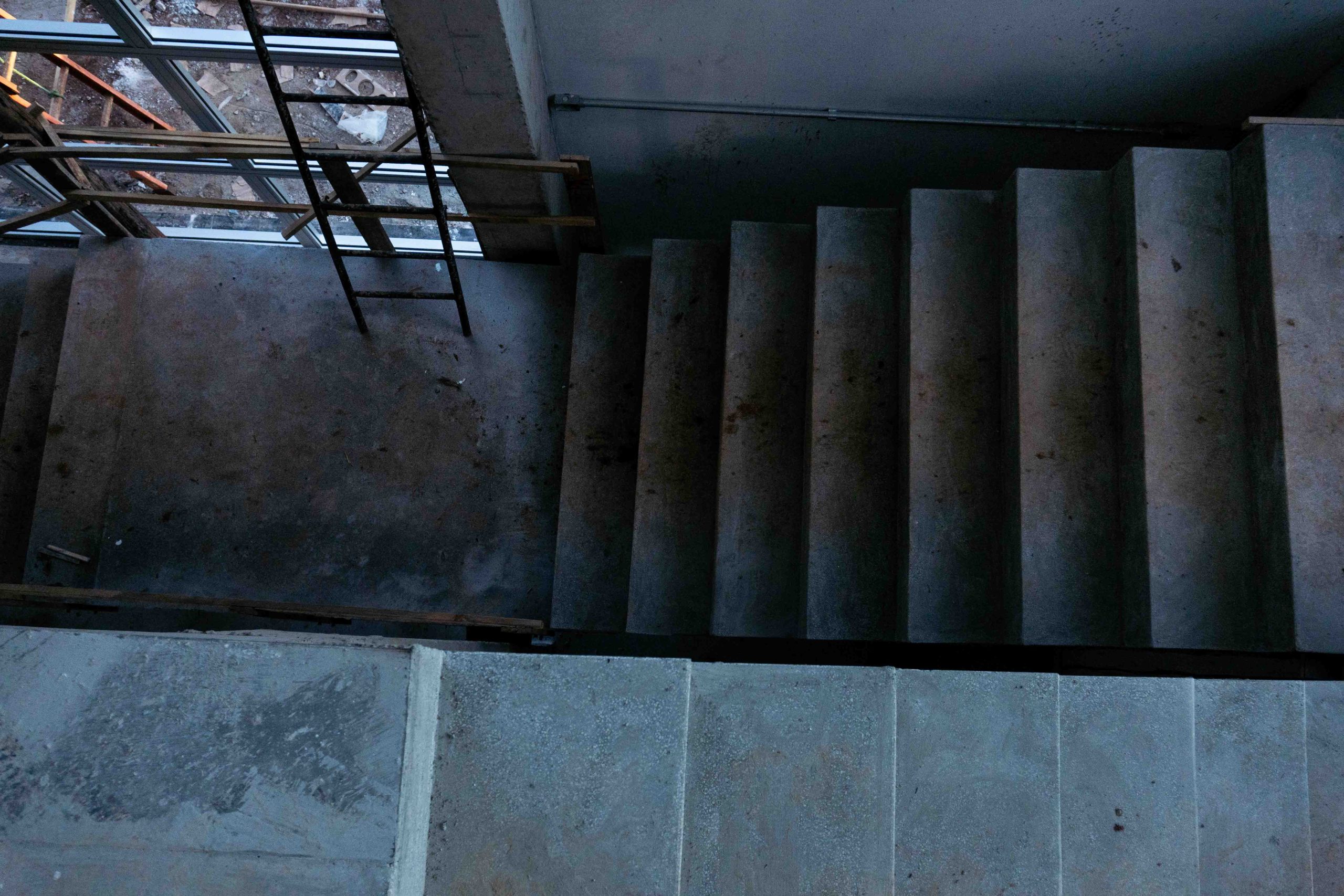

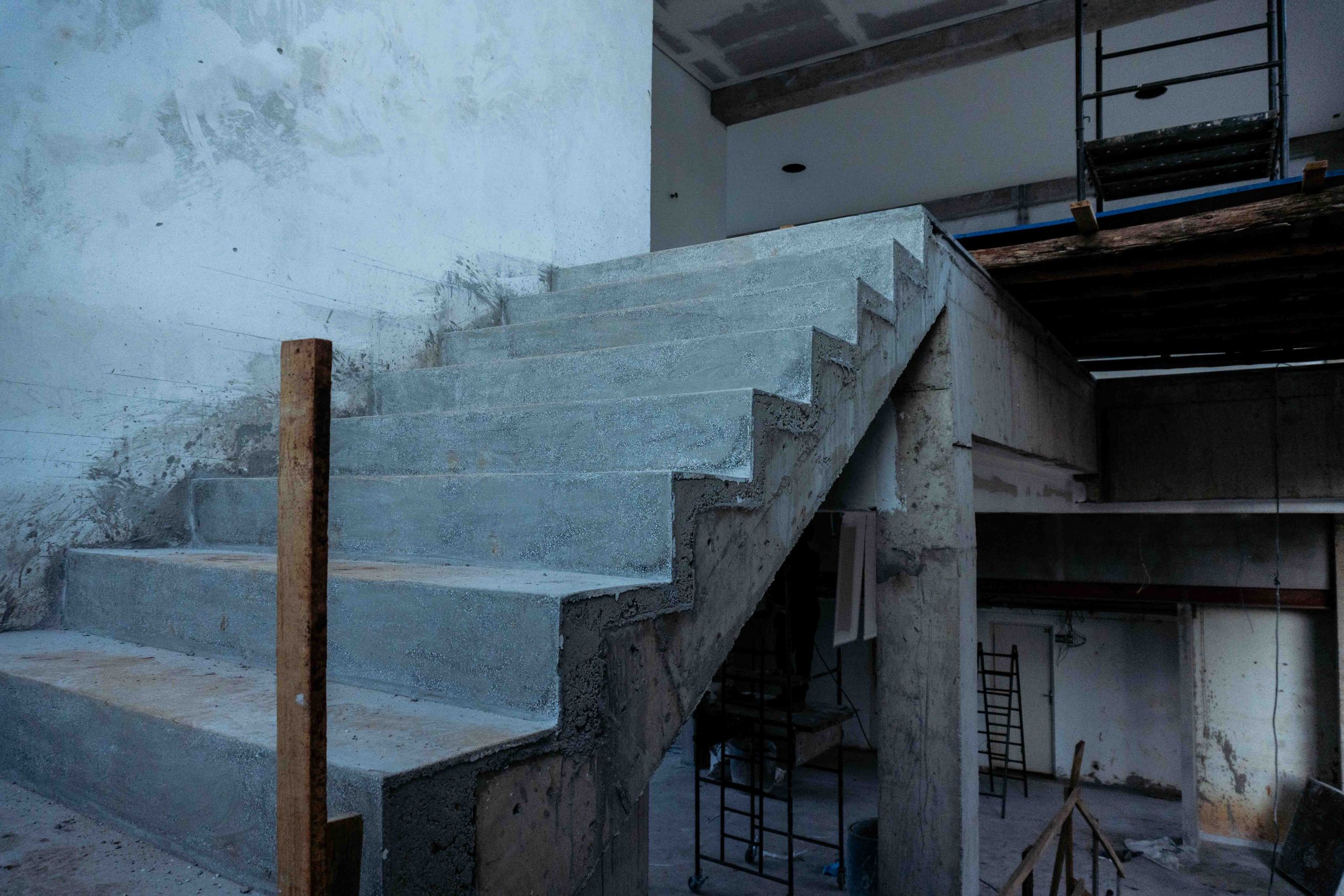

A concretagem das estruturas do Bloco Didático foi um sucesso! No curso da semana as formas da escada e da laje do piso do segundo pavimento puderam ser retiradas e conseguimos observar o resultado.

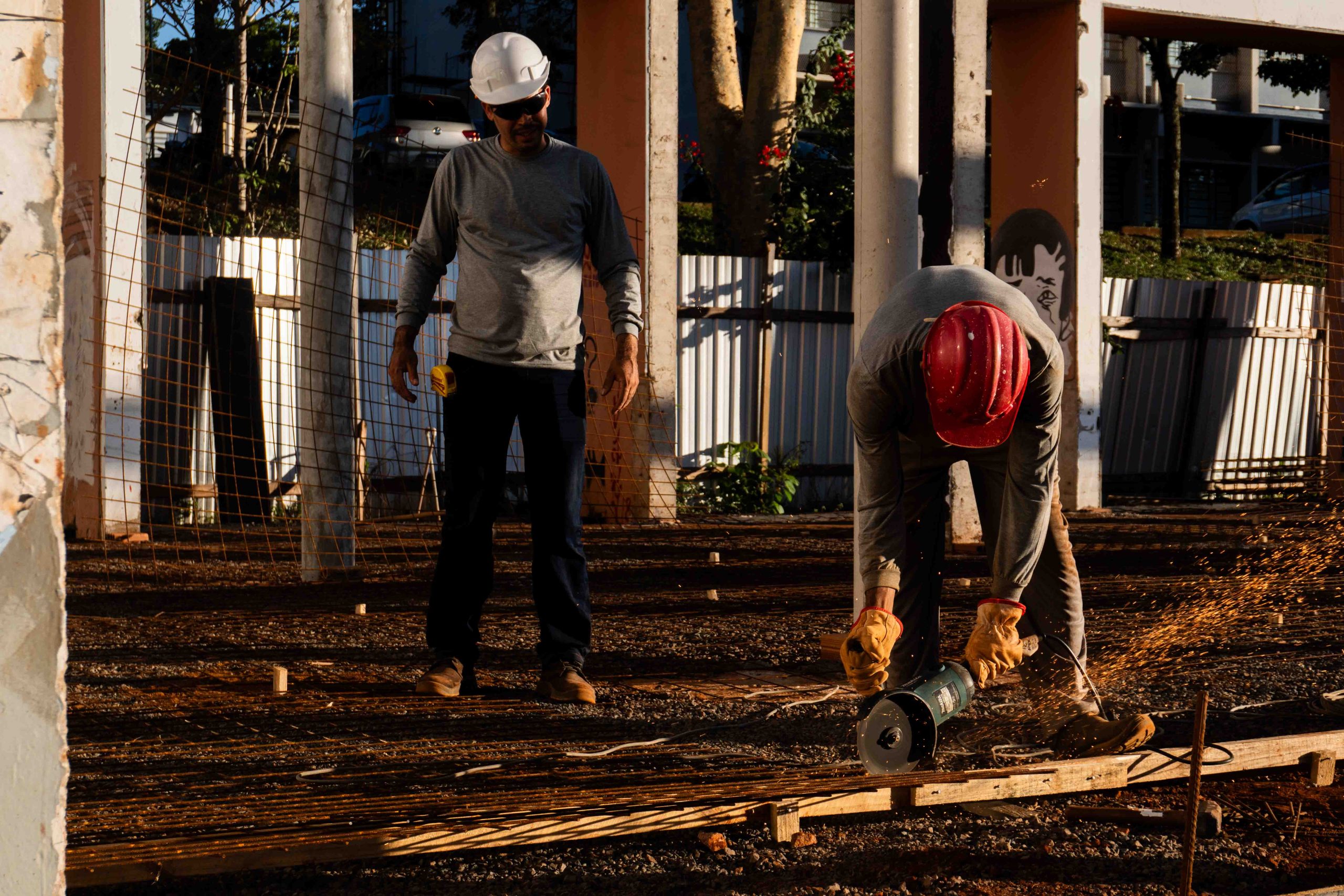

Armaduras de Aço – Preparo e Confecção

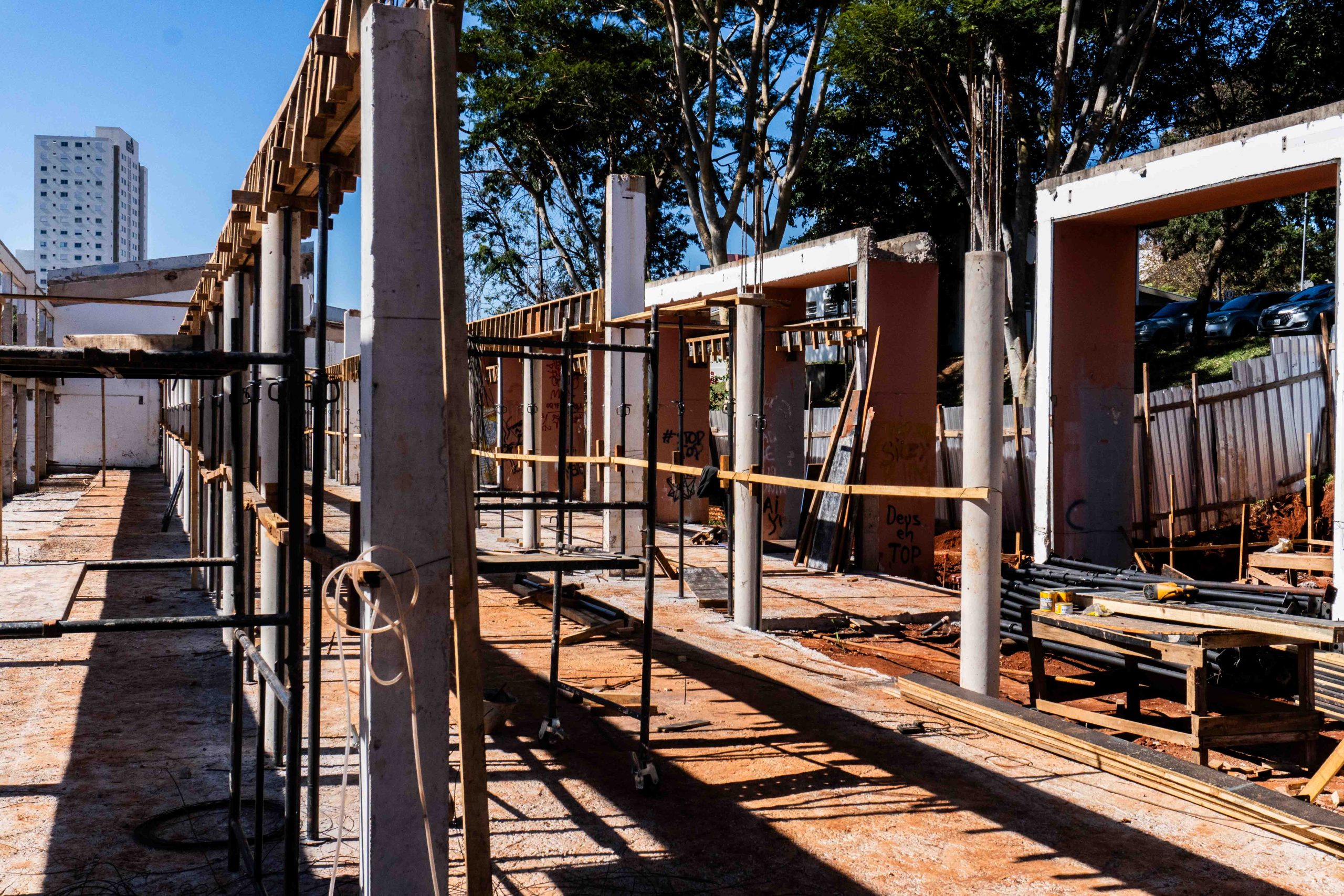

Em meio a construção dos planos verticais do Foyer e cura do concreto, foram preparadas e confeccionadas novas armaduras de aço que serão recebidas na estrutura da laje cobertura do segundo pavimento do Bloco Didático.
Estrutura do Bloco Didático – Concretagem

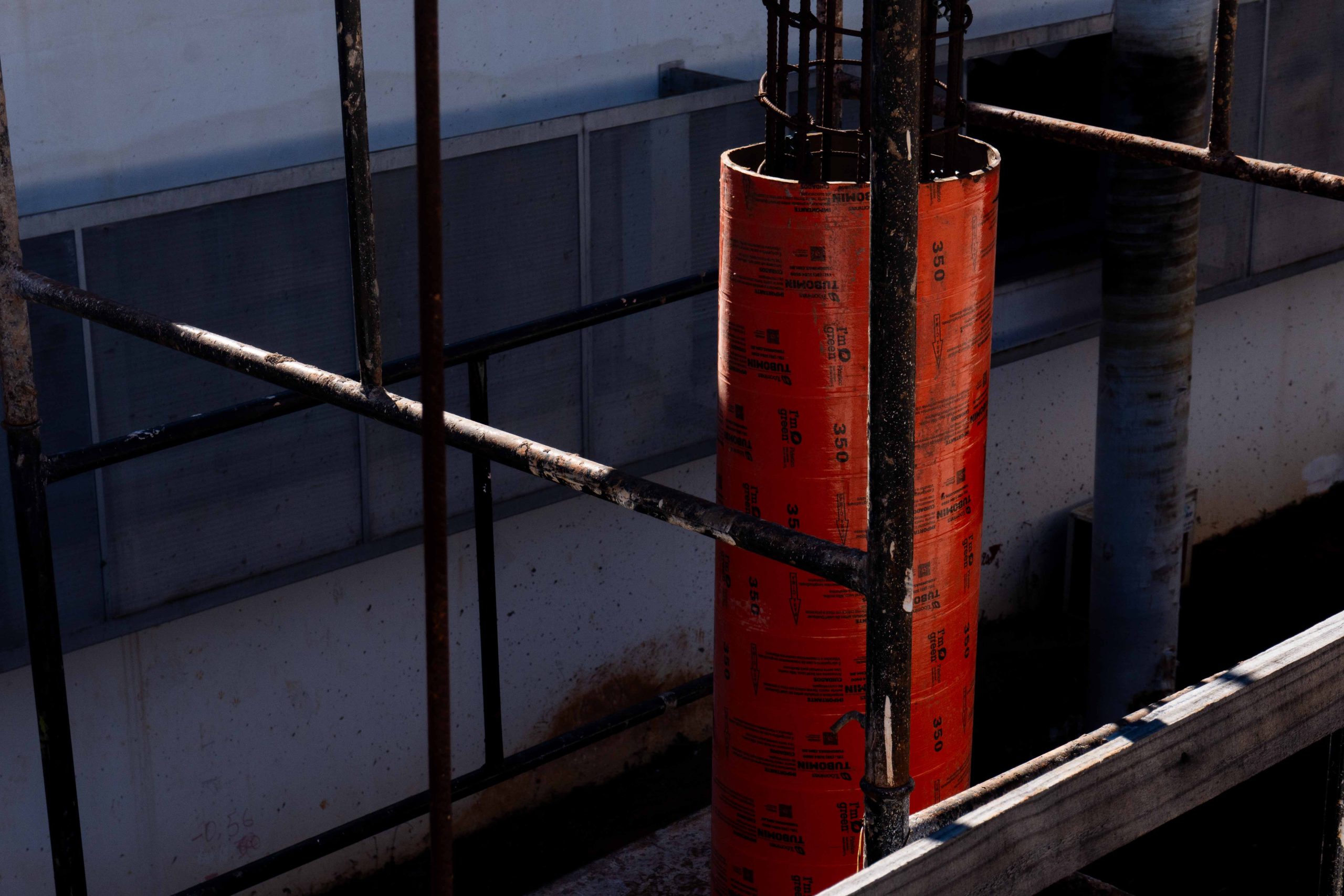

Ontem, no período da tarde, após intensa preparação, foi realizada a concretagem da laje do segundo pavimento e das escadas que dão acesso a ele.

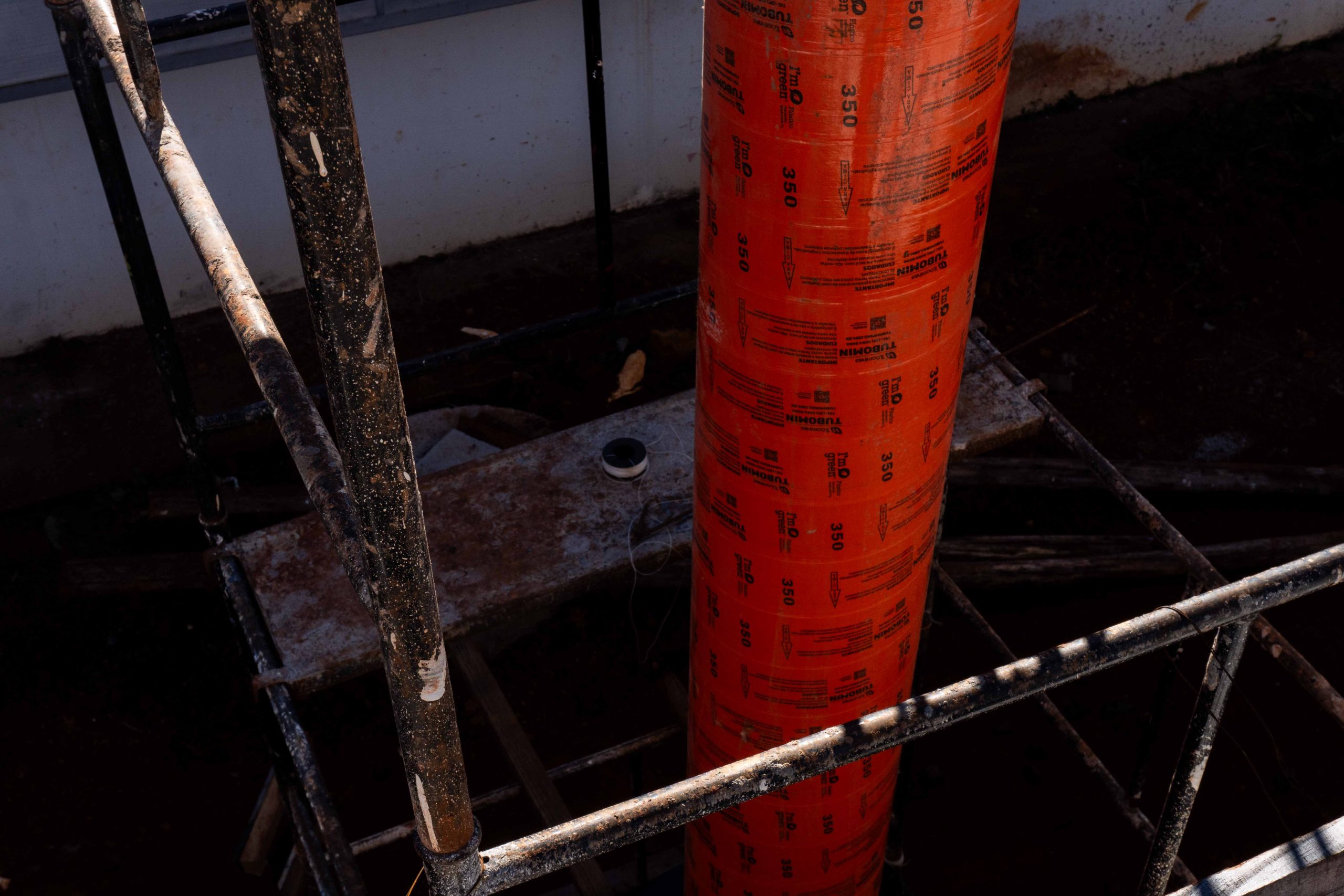

Estrutura do Bloco Didático – Preparação da Concretagem
Durante a etapa de pré-concretagem, foram conferidas as armaduras, checagem de espaçadores e apoios e colocação das caixas de espera, além do estudo da logística da concretagem que acontecerá no período da tarde.
Estrutura do Bloco Didático – Preparação Betoneira
Nessa última quinta-feira, dia 10 de outubro no período da manhã, foi realizada a preparação da betoneira e montagem de peças auxiliares para a concretagem.
